某市政道路及综合管线工程,道路由南向北,起点里程桩号为K0+150m,终点里程桩号为K2+950m。设计红线宽30m,其中,主路宽16m,无中央隔离带,主路与两侧人行道
之间设绿化隔离带2m,人行步道宽5m;沿道路下拟建管线有雨水、污水,中水和燃气,拟建管线位置如下:距道路中线左侧3m 和5m 分别为拟建雨水和污水管线,距道路中线右侧2m 和7m 为拟建中水和燃气管线。
项目部在开工前进行图纸会审工作,其中对道路里程桩号K1+150m 的道路及管线标高核对如下,道路设计高程42.35m,污水流水面设计高程39.47m,雨水流水面设计高程为40.36m,中水、燃气管道管外底设计标高分别为40.65m 和41.15m;本工程中水、燃气管道管材均为外径φ400mm 的PE 管,管道基础为100mm 中粗砂。采用热熔连接,要求管道安装工作面净宽为0.5mm,在施工中控制材料自身温度与环境温度相接近,并要求热熔连接的参数符合规定要求。
根据本工程的土质决定,沟槽挖深在1.2 m 以内采用直槽无支护开挖,开挖深度超过1.2m 采用1:0.5 的坡度放坡开挖。
道路结构层(沥青混凝土面层和基层)厚度为450mm;拟建道路穿越农田,地势平坦,现况地面标高比设计道路路面标高平均低150mm,经监理工程师同意,决定在施工前对红线范围内的地面进行清表至路中路床顶标高后在进行管线施工。清除地表土方工程量经监理现场进行确认。
问题:
1.根据案例背景描述,画出道路K1+150m 位置道路及管线横断面图。
2.根据本案例背景描述,画出K1+150m 处中水管道施工横断面图。
3.PE 管道热熔连接的参数包括哪些?
4.列式计算本工程主路部分需要清表多少方土。
5.项目部在开工前进行图纸会审的目的是什么
之间设绿化隔离带2m,人行步道宽5m;沿道路下拟建管线有雨水、污水,中水和燃气,拟建管线位置如下:距道路中线左侧3m 和5m 分别为拟建雨水和污水管线,距道路中线右侧2m 和7m 为拟建中水和燃气管线。
项目部在开工前进行图纸会审工作,其中对道路里程桩号K1+150m 的道路及管线标高核对如下,道路设计高程42.35m,污水流水面设计高程39.47m,雨水流水面设计高程为40.36m,中水、燃气管道管外底设计标高分别为40.65m 和41.15m;本工程中水、燃气管道管材均为外径φ400mm 的PE 管,管道基础为100mm 中粗砂。采用热熔连接,要求管道安装工作面净宽为0.5mm,在施工中控制材料自身温度与环境温度相接近,并要求热熔连接的参数符合规定要求。
根据本工程的土质决定,沟槽挖深在1.2 m 以内采用直槽无支护开挖,开挖深度超过1.2m 采用1:0.5 的坡度放坡开挖。
道路结构层(沥青混凝土面层和基层)厚度为450mm;拟建道路穿越农田,地势平坦,现况地面标高比设计道路路面标高平均低150mm,经监理工程师同意,决定在施工前对红线范围内的地面进行清表至路中路床顶标高后在进行管线施工。清除地表土方工程量经监理现场进行确认。
问题:
1.根据案例背景描述,画出道路K1+150m 位置道路及管线横断面图。
2.根据本案例背景描述,画出K1+150m 处中水管道施工横断面图。
3.PE 管道热熔连接的参数包括哪些?
4.列式计算本工程主路部分需要清表多少方土。
5.项目部在开工前进行图纸会审的目的是什么
参考答案
参考解析
解析:1、

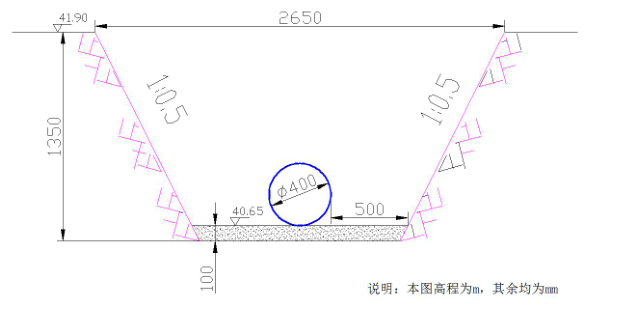

2、
3、热熔连接的参数(加热时间、加热温度、加热电压、热熔压力和保压、冷却时间等)
4、16×(2950-150)×(0.45-0.15)=13440m3
5、通熟悉设计图纸、领会设计意图、掌握工程特点及难点,找出需要解决的技术难题并拟定解决方案,将设计缺陷问题及早发现,与设计沟通协调。

2、

3、热熔连接的参数(加热时间、加热温度、加热电压、热熔压力和保压、冷却时间等)
4、16×(2950-150)×(0.45-0.15)=13440m3
5、通熟悉设计图纸、领会设计意图、掌握工程特点及难点,找出需要解决的技术难题并拟定解决方案,将设计缺陷问题及早发现,与设计沟通协调。
