网友您好, 请在下方输入框内输入要搜索的题目:

题目内容 (请给出正确答案)

某地级市中心机房电源设备安装工程,工期 5 周(每周工作时间按 7 天计),项目部制订的进度计划见图 4。

本项目实际发生的材料费与表中所列材料费一致,由施工单位采购,并按照工作量平均分摊;施工单位人工 成本为 500 元/天人。

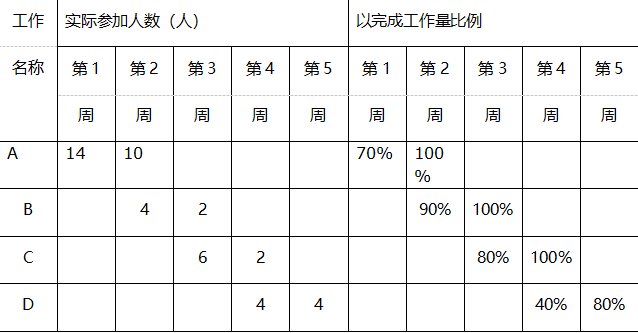

工程实施过程中,项目部每周实际参加人数及周末统计的已完成工作量比例见表 4

在进行机房机房设备安装时,施工单位发现机房存在一面玻璃窗户,有阳光射入;机房底面上有防静电地 板,施工单位采取措施进行设备安装;加电测试阶段,施工单位发现设备的个别单盘有问题,采取措施予 以处理;施工单位于 2016 年 8 月 1 日提交竣工结算资料并通过验收;2016 年 9 月 8 日正式投入使用;

问题:
1、 分别计算第 1 周末和第 5 周末的计划工作预算费用(BCWS)。
2.分别计算第 1 周末和第 5 周末的已完工作预算费用(BCWP)。
3、 分别计算第 1 周末和第 5 周末的计划工作实际费用(ACWP)。
4、机房内的照明应以什么照明为主?对于机房内的窗户施工单位应如何处理?
5、假定机房地面为防静电地板,施工单位应如何安装设备。

参考答案

参考解析
解析:1、 第1 周末
BCWS=10×500×1×7+3000÷2=35000+1500=36500 元
第5 周末
BCWS=10×500×2×7+3000(A 工作)+4×500×7+400(B 工作)+8×500×7+100000(C 工作)+4×500×2
×7+200(D 工作)=73000+14400+128000+28200=243600 元
解析:注意材料费的平均分摊;

2.第一周末
BCWP=(10×500×2×7+3000)×70%=51100 元
第五周末
BCWP =10×500×2×7+3000(A 工作)+4×500× 7+400(B 工作)+8×500×7+100000(C 工作)+(4×500×2×7+200)×80%(D 工作)=237960 元
解析:注意材料费的平均分摊;注意BCWP 的概念表示,代表已经完成的工作当时做预算的花费

3、第一周末:
ACWP=14×500×7+3000×70%=51100 元
第五周末:
ACWP=14×500×7+10×500×7+3000(A 工作) +4×500×7+2×500×7+400(B 工作)+6×500×7+2×500×7+100000(C 工作)+4×500×7+4×500×7+200×80%(D 工作)=264560 元

4、机房应以电气照明为主;
机房内的窗户应采用木板或隔板密封,避免阳光直射人机房内和设备表面上。

5、根据相关规定,铺设有活动地板的机房,机架不能加固在活动地板上,应将防静电地板移除后,加工与机架截面相符并与地板高度一致的底座,若多个机架并排,底座可做成与机架排列长度相同的尺寸。
更多 “某地级市中心机房电源设备安装工程,工期 5 周(每周工作时间按 7 天计),项目部制订的进度计划见图 4。 本项目实际发生的材料费与表中所列材料费一致,由施工单位采购,并按照工作量平均分摊;施工单位人工 成本为 500 元/天人。 工程实施过程中,项目部每周实际参加人数及周末统计的已完成工作量比例见表 4 在进行机房机房设备安装时,施工单位发现机房存在一面玻璃窗户,有阳光射入;机房底面上有防静电地 板,施工单位采取措施进行设备安装;加电测试阶段,施工单位发现设备的个别单盘有问题,采取措施予 以处理;施工单位于 2016 年 8 月 1 日提交竣工结算资料并通过验收;2016 年 9 月 8 日正式投入使用; 问题: 1、 分别计算第 1 周末和第 5 周末的计划工作预算费用(BCWS)。 2.分别计算第 1 周末和第 5 周末的已完工作预算费用(BCWP)。 3、 分别计算第 1 周末和第 5 周末的计划工作实际费用(ACWP)。 4、机房内的照明应以什么照明为主?对于机房内的窗户施工单位应如何处理? 5、假定机房地面为防静电地板,施工单位应如何安装设备。 ” 相关考题
考题 在工程网络计划的实施过程中,进度管理人员检查工程的实际进度时发现工作M的总时差由原计划的4天变为-3天,说明工作M的实际进度比原计划进度( )。A.拖后3天B.拖后4天C.拖后7天D.影响工期3天E.影响工期7天

考题 在某设备安装工程网络计划中,已知工作N的总时差和自由时差分别为7天和4天,设备监理工程师检查实际进度时,发现该工作的持续时间延长了5天,说明此时工作N的实际进度将其紧后工作的最早开始时间推迟( )。A.1天,但不影响总工期B.4天,并使总工期延长2天C.3天,影响工期1天D.5天,影响工期1天

考题 在某设备工程执行过程中,设备监理工程师检查实际进度时发现工作M的总时差由原计划的5天变为—2天,则说明工作M的实际进度( )。A.拖后2天,影响工期2天B.拖后5天,影响工期2天C.拖后7天,影响工期2天D.拖后7天,影响工期7天

考题 某分项工程工作计划在4、5、6周施工,每周计划完成工程量1000m3,计划单价为20元/m3;实际该分项工程于4、5、6、7周完成,每周完成工作量750m3,第4、5周的实际单价为22元,第6、7周的实际单价为25元。则第6周该分项工程的进度偏差和投资偏差分别为( )元。A.-15000,-6750B.-6750,15000C.1500,6750D.-15000,6750

考题 某网络计划执行过程中,设备监理工程师检查实际进度时发现N的总时差由原来的4天变为-3天,说明该工作的实际进度( )。A.拖后3天,影响工期3天B.拖后4天,影响工期3天C.拖后7天,影响工期7天D.拖后7天,影响工期3天

考题 某安装公司承接一商务楼(地上30层、地下2层)的电梯安装工程,工程有32层32站曳引式电梯8台,工期为90天,开工时间为3月18日,其中6台客梯需智能群控,2台消防电梯需在4月30日交付使用,并通过消防验收,在工程后期作为施工电梯使用。电梯井道的脚手架、机房及层门预留孔的安全技术措施由建筑公司实施。 安装公司项目部进场后,将拟安装的电梯工程,书面告知了电梯安装工程所在地的特种设备安全监督管理部门,并按合同要求编制了电梯施工方案和电梯施工进度计划(见表4)。电梯安装前,项目部对机房的设备基础、井道的建筑结构进行检测,土建施工质量均符合电梯安装要求;曳引电机、轿厢、层门等部件外观检查合格,并采用建筑塔吊及施工升降机将部件搬运到位。安装中,项目部重点关注了层门等部件的安全技术要求,消防电梯按施工进度计划完成,并验收合格。 施工进度到客梯单机试运行调试时,有一台客梯轿厢晃动厉害,经检查是导轨的安装精度没达到技术要求,安装人员对导轨重新校正固定,单机试运行合格,但导轨的校正固定,使单机试运行比原工序多用了3天,其后面的工序(群控试运行调试、竣工验收)均按工序时间实施,电梯安装工程比合同工期提前完工,交付业主。 表4 电梯施工进度计 划 <1> 、电梯安装前,项目部应提供哪些安装资料? <2> 、项目部在机房、井道的检查中,应关注哪几项安全技术措施? <3> 、消防电梯从开工到验收合格用了多少天?电梯安装工程比合同工期提前了多少天? <4> 、影响导轨安装精度的因素有几个? <5> 、电梯完工后应向哪个机构申请消防验收?写出电梯层门的验收要求。

考题 (2019年真题)某安装公司承接一商业中心的建筑智能化工程的施工。工程包括:建筑设备监控系统,安全技术防范 系统,公共广播系统,防雷与接地和机房工程 安装公司项目部进场后,了解商业中心建筑的基本情况,建筑设备安装位置、控制方式和技术要求等。依据监控产品进行深化设计,再依据商业中心工程的施工总进度计划,编制了建筑智能化工程施工进度计 划(见表 4),该进度计划在被安装公司审批时被否定,要求重新编制。 【问题】 2.项目部编制的建筑智能化工程施工进度计划为什么被安装公司否定?这种表达方式的施工进度计划 有哪些缺点。

考题 (2019年真题)【背景资料】 某安装公司承接一商业中心的建筑智能化工程的施工。工程包括:建筑设备监控系统,安全技术防范系统,公共广播系统,防雷与接地和机房工程。 安装公司项目部进场后,了解商业中心建筑的基本情况,建筑设备安装位置、控制方式和技术要求等。依据监控产品进行深化设计,再依据商业中心工程的施工总进度计划,编制了建筑智能化工程施工进度计划(见表4),该进度计划在被安装公司审批时被否定,要求重新编制。 项目部根据施工图纸和施工进度编制了设备、材料供应计划,在材料送达施工现场时,施工人员按验收工作的规定,对设备、材料进行验收,还对重要的监控部件进行复检,均符合设计要求。 项目部依据工程技术文件和智能建筑工程质量验收规范,编制建筑智能化系统检测方案,该检测方案经建设单位批准后实施,分项工程、子分部工程的检测结果均符合规范规定。检测记录的填写及签字确认符合要求。 在工程的质量验收中,发现机房和弱电井的接地干线搭接不符合施工质量验收规范要求,监理工程师对40*4镀锌扁钢的焊接搭接(见图4)提出整改要求,项目部返工后,通过验收。 问题 1、写出建筑设备监控系统深化设计的紧前工序,深化设计应具有哪些基本的要求? 2、项目部编制的建筑智能化工程施工进度计划为什么被安装公司否定?这种表达方式的施工进度计划有哪些缺点? 3、设备、材料验收有哪些要求?验收工作应按哪些规定进行? 4、画出40*4镀锌扁钢正确的焊接搭接方式?扁钢需要多少面焊接? 5、该智能化工程有多少个子分部工程?子分部工程的验收结果由哪些单位填写,记录表签字人有哪些?

考题 (2019年真题)某安装公司承接一商业中心的建筑智能化工程的施工。工程包括:建筑设备监控系统,安全技术防范 系统,公共广播系统,防雷与接地和机房工程。 安装公司项目部进场后,了解商业中心建筑的基本情况,建筑设备安装位置、控制方式和技术要求等。 依据监控产品进行深化设计,再依据商业中心工程的施工总进度计划,编制了建筑智能化工程施工进度计 划(见表 4),该进度计划在被安装公司审批时被否定,要求重新编制。 项目部根据施工图纸和施工进度编制了设备、材料供应计划,在材料送达施工现场时,施工人员按验 收工作的规定,对设备、材料进行验收,还对重要的监控部件进行复检,均符合设计要求。 项目部依据工程技术文件和智能建筑工程质量验收规范,编制建筑智能化系统检测方案,该检测方案 经建设单位批准后实施,分项工程、子分部工程的检测结果均符合规范规定。检测记录的填写及签字确认 符合要求。 在工程的质量验收中,发现机房和弱电井的接地干线搭接不符合施工质量验收规范要求,监理工程师 对 40*4 镀锌扁钢的焊接搭接(见图 4)提出整改要求,项目部返工后,通过验收。 【问题】 1.写出建筑设备监控系统深化设计的紧前工序,深化设计应具有哪些基本的要求? 2.项目部编制的建筑智能化工程施工进度计划为什么被安装公司否定?这种表达方式的施工进度计划 有哪些缺点。 5.该智能化工程有多少个子分部工程?子分部工程的验收结果由哪些单位填写,记录表签字人有哪 些?

考题 某设备监理公司接受业主委托,对某设备工程的设备安装、调试进行全过程监理。业主与设备安装公司签订了固定总价合同,合同工期为14周。设备安装公司按工作最早时间编制了如下图所示的安装进度计划,报项目监理机构审核。 工程实施过程中,发生如下事件: 事件1:设备监理工程师通过对设备安装进度计划的评审,确定了应重点控制的工作,并根据该进度计划,编制了进度管理监理细则。 事件2:设备安装公司在合同执行时发现,因C工作与G工作都需要使用同一台起重机,遂向备监理工程师提出,将c工作的开工时间按最迟时间安排,以降低成本。 事件3:因业主提出的设计变更使D工作的工作持续时间延长2周;因业主购置的设备没按时到货,使F工作比原计划推迟3周开始。设备安装公司向总监理工程师提出了将合同工期顺延5周的申请。 事件4:因设备基础施工中发现地下不明埋藏物,导致J工作停工2周。总监理工程师认为是属于非设备安装公司原因造成停工,随即主动通知设备安装公司将合同工期顺延1周。 问题: 事件4中,总监理工程师的做法是否妥当,并说明理由。试分析J工作停工2周对总工期的影响。

考题 某安装公司承接一公共建筑(地上30层和地下2层)的电梯安装工程,工程有32层32站曳引式电梯8台,工期为90天,开工时间为3月18日,其中6台客梯需智能群控,2台消防电梯需在4月30日交付使用,并通过消防验收,在工程后期作为施工电梯使用。电梯井道的脚手架工程、机房及层门预留孔的安全技术措施由建筑工程公司实施。 安装公司项目部进场后,将拟安装的电梯情况,书面告知了电梯安装工程所在地的特种设备安全监督管理部门。按合同要求编制了电梯施工方案和电梯施工进度计划(见下表)等,电梯安装采用流水搭接平行施工,作业人员配置有钳工、焊工、电工、起重工等。电梯安装前,项目部对机房和井道进行检测,设备基础位置、结构尺寸及外观质量均符合电梯安装要求;曳引电机、控制柜、轿厢、层门、导轨等电梯设备外观检查合格,并采用建筑塔吊及外墙施工电梯将设备搬运到位,使电梯安装工程按施工进度计划实施,交付业主。 问题: 1.电梯安装前,项目部在书面告知时应提交哪些材料? 2.项目部对机房和井道的安全检查,应关注哪几项安全技术措施? 3.消防电梯从开工到验收合格用了多少天?电梯安装工程比合同工期提前了多少天? 4.电梯施工进度计划采用横道图表示时有哪些欠缺? 5.安装公司项目部可怎样使用横道图计划来进行进度分析?

考题 在工程网络计划的执行过程中,监理工程师检查实际进度时,只发现工作M的总时差由原计划的4天变为-3天,说明工作M的实际进度()。 A.拖后7天,影响工期3天 B.拖后7天,影响工期4天 C.拖后4天,影响工期3天 D.拖后3天,影响工期3天

考题 某钢筋工程计划用7周完成,每周计划和实际累计完成任务量如下图所示。关于该工程进度比较结果的说法,正确的是( )。 A、实际开始时间晚于计划开始时间1周 B、第2周末实际进度比计划进度提前5% C、第4周实际进度比计划进度拖后10% D、第5周起中断2周

考题 某新建别墅群项目,总建筑面积45000m2;各幢别墅均为地下1层,地上3层,砖砌体混合结构。   施工总承包单位项目部按幢编制了单幢工程施工进度计划。某幢计划工期为180日历天,施工进度计划见图1。现场监理工程师在审核该进度计划后,要求施工单位编制分阶段进度计划和包括材料需求计划在内的资源需求计划,以确保该幢工程在计划工期180日历天内竣工。  图1 某幢施工进度计划图(单位:天)   在该幢别墅工程开工后第46天进行的进度检查时发现,土方工程和地基基础工程在第45天完成,已开始主体结构工程施工,工期进度滞后5天。项目部依据赶工参数表(见表1),对相关施工过程进行压缩,确保工期不变。  【问题】   2.按照经济、合理原则对相关施工过程进行压缩,请分别写出最适宜压缩的施工过程和相应的压缩天数。

考题 某工程计划进度与实际进度如表1所示。表中粗实线表示计划进度(进度线上方的数据为每周计划投资),粗虚线表示实际进度(进度线上方的数据为每周实际投资), 假定各分项工程每周计划进度与实际进度均为匀速,而且各分项工程实际完成总工程量与计划完成总工程量相等。 、计算每周投资数据,并将结果填入表2。 表2 投资数据表 单位:万元 、试在图1绘制该工程三种投资曲线,即:①拟完工程计划投资曲线;②已完工程实际投资曲线;③已完工程计划投资曲线。 、分析第7周末和第9周末的投资偏差和进度偏差。

考题 某工程计划中,A工作的持续时间为5天,总时差为7天,自由时差为3天,如果A工作实际进度拖延10天,则会影响工程计划工期( )。A、3天 B、5天 C、7天 D、9天

考题 某地级市中心机房电源设备安装,工期 5 周(每周工作时间按 7 天计),项目部制订的进度计划见图 4。 本项目实际发生的材料费与表中所列材料费一致,由施工单位采购,并按照工作量平均分摊;施工单位人工成本为 500 元/天·人。 本工程实施过程中,项目部每周实际参加人数及周末统计的已完成工作量比例见表 4。 问题: 1.分别计算第 1 周末和第 5 周末的计划工作预算费用(BCWS)。 2.分别计算第 1 周末和第 5 周末的已完工作预算费用(BCWP)。 3.分别计算第 1 周末和第 5 周末的已完工作实际费用(ACWP)。 4.分别计算第 1 周末和第 5 周末的费用偏差(CV)和进度偏差(SV),并说明费用和进度情况。

考题 背景资料 某地级市中心机房电源设备安装工程,工期5周(每周工作时间按7天计),项目部制订的进 度计划见图4。 本项目实际发生的材料费与表中所列材料费一致,由施工单位采购,并按照工作量平均分摊;施工单位人工成本为500元/天人。 工程实施过程中,项目部每周实际参加人数及周末统计的已完成工作量比例见表4。 完工后,施工单位提交了竣工资料,内容包括:开工报告.建筑安装工程量总表.设计变更单.隐蔽工程/随工验收签证.停(复)工报告.交(完)工报告.交接书.洽商记录.竣工图.测试记录。 施工合同未约定保修期,工程终验后第10个月,个别电池极柱发生严重腐蚀,经分析认定为电池生产缺陷。 问题 1分别计算第1周末和第5周末的计划工作预算费用(BCWS)。 2.分别计算第1周末和第5周末的已完工作预算费用(BCWP)。 3.分别计算第1周末和第5周末的计划工作实际费用(ACWP)。 4.分别计算第1周末和第5周末的费用偏差(CV)和进度偏差(SV),并说明费用和进度情况。 5.列出竣工资料缺少的内容及施工单位需在竣工图上签字的人员。 6.本项目的保修期应为几个月?施工单位应如何处理电池极柱腐蚀问题?

考题 某项目部承建的雨水管道工程管线总长为1000m,采用直径为900mm 的HDPE 管,柔性接口;每50m设检查井一座。管底位于地表下以下4m,无地下水,土质为湿陷性黄土和粉砂土,采用挖掘机开槽施工。项目部根据建设单位对工期的要求编制了施工进度计划。编制计划时,项目部使用的指标见表1。 考虑管材进场的连续性和人力资源的合理安排,在编制进度计划时作了以下部署:①挖土5d 后开始进行下管、安管工作;②下管、安管200m 后砌筑检查井;③检查井砌筑后,按四个井段为一组(200m)对沟槽回填。 项目部编制的施工进度计划如图1 所示(只给出部分内容)。 工程开工30 天后遇雨,停工10 天。项目部决定在下管、安管工序采取措施,确保按原计划工期完成,并启动雨季应急预案。 问题 1. 施工进度计划图中序号2 表示什么工作项目?该项目的起止日期和工作时间应为多少? 2. 计算沟槽回填的工作的总天数。 3. 按项目部使用的指标和工作部署,完成施工进度计划图中第4、5、6 项工作的横道线,并指出计划总工期需要多少天。 4. 遇雨后项目部应在下管、安管工序采取哪些措施以确保按原计划工期完成? 5. 本工程雨季施工的应急预案应包括哪些内容? 6. 请写出本工程的施工顺序。

考题 项目部承建的雨水管道工程管线总长为1000m,采用直径为600mm的混凝土管,柔性接口;每50m设检查井一座。管底位于距地表下4m,无地下水,采用挖掘机开槽施工。项目部根据建设单位对工期的要求编制了施工进度计划。编制计划时,项目部使用的指标见下表: 考虑管材进场的连续性和人力资源的合理安排,在编制进度计划时作了以下部署:①挖土5d后开始下管、安管工作;②下管、安管200m后砌筑检查井;③检查井砌筑后,按四个井段为一组(200m)对沟槽回填。项目部编制的施工进度计划如下(只给出部分内容): 工程实施过程中,挖土施工10天后遇雨,停工10天。项目部决定在下管、安管工序采取措施,确保按原计划工期完成。问题:1.施工进度计划图(表)中序号2表示什么工作项目?该项目的起止日期和工作时间应为多少?2.计算沟槽回填的工作总天数。3.按项目部使用的指标和工作部署,完成施工进度计划图(表)中第5项、第6项计划横道线(将本题中的施工进度计划图(表)复制到答题纸中作答,在试卷中作答无效)。4.本工程计划总工期需要多少天?5.遇雨后项目部应在下管、安管工序采取什么措施确保按原计划工期完成?

考题 下图是某设备安装施工进度计划,该机电工程进度计划的总工期是( )。 A.85天 B.110天 C.160天 D.180天

考题 空调工程施工进度计划(表1) 问题:1.进度计划中空调机房设备安装开始时间晚于水管制作安装多少天?制定作业进度计划时,怎样体现施工基本顺序要求的合理性?

考题 背景资料: 某安装公司承接一公共建筑(地上30层和地下2层)的电梯安装工程,工程有32层32站曳引式电梯8台。工期为90d.开工时间为3月18日,其中6台客梯需智能群控,2台消防电梯需在4月30日交付使用,并通过消防验收,在工程后期作为施工电梯使用。电梯井道的脚手架工程、机房及层门预留孔的安全技术措施由建筑工程公司实施。 安装公司项目部进场后,将拟安装的电梯情况,书面告知了电梯安装工程所在地的特种设备安全监督管理部门。按合同要求编制了电梯施工方案和电梯施工进度计划(见下表)等,电梯安装采用流水搭接平行施工,作业人员配置有钳工、焊工、电工、起重工等。电梯安装前,项目部对机房和井道进行检测,设备基础位置、结构尺寸及外观质量均符合电梯安装要求;曳引电机、控制柜、轿厢、层门、导轨等电梯设备外观检查合格,并采用建筑塔吊及外墙施工电梯将设备搬运到位,使电梯安装工程按施工进度计划实施,交付业主。 问题: 1.电梯安装前,项目部在书面告知时应提交哪些材料 2.项目部对机房和井道的安全检查,应关注哪几项安全技术措施 3.消防电梯从开工到验收合格用了多少天电梯安装工程比合同工期提前了多少天 4.电梯施工进度计划采用横道图表示时有哪些欠缺 5.安装公司项目部可怎样使用横道图计划来进行进度分析

考题 某安装公司承接一公共建筑(地上30 层和地下2 层)的电梯安装工程,工程有32 层32 站曳引式电梯8 台。工期为90d 开工时间为3 月18 日,其中6 台客梯需智能群控,2 台消防电梯需在4 月30 日交付使用,并通过消防验收,在工程后期作为施工电梯使用。电梯井道的脚手架工程、机房及层门预留孔的安全技术措施由建筑工程公司实施。 安装公司项目部进场后,将拟安装的电梯情况,书面告知了电梯安装工程所在地的特种设备安全监督管理部门。按合同要求编制了电梯施工方案和电梯施工进度计划(见下表)等,电梯安装采用流水搭接平行施工,作业人员配置有钳工、焊工、电工、起重工等。电梯安装前,项目部对机房和井道进行检测,设备基础位置、结构尺寸及外观质量均符合电梯安装要求;曳引电机、控制柜、轿厢、层门、导轨等电梯设备外观检查合格,并采用建筑塔吊及外墙施工电梯将设备搬运到位,使电梯安装工程按施工进度计划实施,交付业主。 问题: 1、电梯安装前,项目部在书面告知时应提交哪些材料? 2、项目部对机房和井道的安全检查,应关注哪几项安全技术措施? 3、消防电梯从开工到验收合格用了多少天?电梯安装工程比合同工期提前了多少天? 4、电梯施工进度计划采用横道图表示时有哪些欠缺? 5、安装公司项目部可怎样使用横道图计划来进行进度分析?

考题 在工程施工过程中,监理工程师检查实际进度时,发现工作M的总时差由原计划的5天变成-2天,则说明工作M的实际进度()。A、拖后2天,影响工期2天B、拖后5天,影响工期2天C、拖后7天,影响工期2天D、拖后7天,影响工期7天

考题 单选题在工程网络计划的实施过程中,监理工程师检查实际进度时发现工作L的总时差,由原计划的5天变为-2天,说明工作L的实际进度(  )。A 拖后5天,影响工期2天B 拖后7天,影响工期2天C 拖后5天,影响工期5天D 拖后7天,影响工期7天

考题 单选题在工程施工过程中,监理工程师检查实际进度时发现工作M的总时差由原计划的5天变为-2天,这说明工作M的实际进度()。A 拖后2天,影响工期2天B 拖后5天,影响工期2天C 拖后7天,影响工期2天D 拖后7天,影响工期7天
