网友您好, 请在下方输入框内输入要搜索的题目:
题目内容
(请给出正确答案)

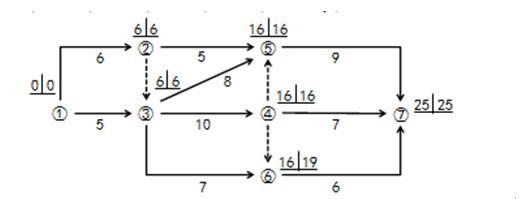

某工程双代号网络计划中各个节点的最早时间和最迟时间如下图所示。该计划表明( )。(2012、2010、2008、2007、2006、2005年)
A、工作1~2和工作1~3同为关键工作
B、工作2~5的总时差与自由时差相等
C、工作3~5与工作4~7的自由时差相等
D、工作3~6的总时差与自由时差相等
E、工作5~7和工作6~7同为非关键工作

A、工作1~2和工作1~3同为关键工作
B、工作2~5的总时差与自由时差相等
C、工作3~5与工作4~7的自由时差相等
D、工作3~6的总时差与自由时差相等
E、工作5~7和工作6~7同为非关键工作
参考答案
参考解析
解析: 本题考查的是双代号网络计划时间参数的计算。参见教材P51~53。
更多 “某工程双代号网络计划中各个节点的最早时间和最迟时间如下图所示。该计划表明( )。(2012、2010、2008、2007、2006、2005年) A、工作1~2和工作1~3同为关键工作 B、工作2~5的总时差与自由时差相等 C、工作3~5与工作4~7的自由时差相等 D、工作3~6的总时差与自由时差相等 E、工作5~7和工作6~7同为非关键工作” 相关考题
考题
工程网络计划的计算工期等于( )。A.单代号网络计划中终点所代表的工作的最早完成时间B.单代号网络计划中终点所代表的工作的最迟完成时间C.双代号网络计划中以网络计划终点节点为完成节点工作的最早完成时间的最大值D.双代号网络计划中以网络计划终点节点为完成节点工作的最迟完成时间的最大值E.时标网络计划中最后一项关键工作的最早完成时间
考题
某分部工程双代号网络计划如下图所示。图中已标出每个节点的最早时间和最迟时间,该计划表明( )。A.工作①—③为关键工作B.工作①—④的总时差为1C.工作③—⑥的自由时差为1D.工作④—⑧的自由时差为0E.工作⑥—⑩的总时差为3
考题
某工程单代号搭接网络计划如下图所示,节点中下方数字为该工作的持续时间,其中的关键工作有( )。(2012、2010、2009、2008、2007年)
A、工作A
B、工作B
C、工作C
D、工作D
E、工作E
考题
某工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间,该计划表明( )。
A、工作1-3的最迟完成时间为8
B、工作4-7为关键工作
C、工作2-5的总时差为零
D、工作3-6的总时差为1
考题
某工程双代号网络计划如下图所示,图中已标出各个节点的最早时间和最迟时间。该计划表明( )。
A:工作1-2的自由时差为2
B:工作2-5的总时差为7
C:工作3-4为关键工作
D:工作3-5为关键工作
E:工作4-6的总时差为零
考题
工程网络计划的计算工期等于( )。A.单代号网络计划中终点节点所代表的工作的最早完成时间
B.单代号网络计划中终点节点所代表的工作的最迟完成时间
C.双代号网络计划中以网络计划的终点节点为箭头节点的各个工作的最早完成时间的最大值
D.双代号网络计划中结束工作的最迟完成时间的最大值
E.时标网络计划中最后一项关键工作的最早完成时间
考题
(2018年)某工程双代号网络计划中各个节点的最早时间和最迟时间如下图所示,图中表明( )。
A.工作①-③为关键工作
B.工作②-④总时差为2
C.工作②-⑤总时差为1
D.工作③-⑥为关键工作
E.工作⑤-⑦自由时差为4
考题
某工程双代号网络计划中各节点的最早时间与最迟时间如下图所示,该计划表明( )
A.工作①--③的自由时差为1
B.工作④--⑤为关键工作
C.工作④--⑥为关键工作
D.工作⑤--⑧的总时差为零
E.工作⑦--⑧的自由时差为2
考题
某工程双代号网络计划中各个节点的最早时间和最迟时间如下图所示,图中表明( )。
A:工作1—3为关键工作
B:工作2—4的总时差为2
C:工作2—5的总时差为1
D:工作3—6为关键工作
E:工作5—7的自由时差为4
考题
在工程网络计划中,关键工作是指()的工作。A、双代号时标网络计划中无波形线
B、最迟开始时间与最早开始时间的差值最小
C、单代号搭接网络计划中时间间隔为零
D、最迟完成时间与最早完成时间的差值最小
E、双代号网络计划中完成节点为关键节点
考题
某工程双代号网络计划中各个节点的最早时间和最迟时间如下图所示,图中表明( )。
A.工作1—3为关键工作
B.工作2—4的总时差为2
C.工作2—5的总时差为1
D.工作3—6为关键工作
E.工作5—7的自由时差为4
考题
某工程双代号网络计划如下图所示,图中已标出各节点的最早时间和最迟时间。该计划表明()。A:工作1—2为关键工作
B:工作2—4的总时差为0
C:工作2—5的自由时差为1
D:工作3—4为非关键工作
E:工作5—6的总时差为1
考题
(2012年)在工程网络计划中,关键工作是指()的工作。A.最迟完成时间与最早完成时间的差值最小
B.双代号网络计划中开始节点和完成节点均为关键节点
C.双代号时标网络计划中无波形线
D.单代号网络计划中时间间隔为零
考题
某工程双代号网络计划如下图所示,图中已标出的各个节点的最早时间和最迟时间,该计划表明()。
A.工作1—2的自由时差为2
B.工作2—5的总时差为7
C.工作3—4为关键工作
D.工作3—5为关键工作
E.工作4—6的总时差为零
考题
某工程双代号网络计划如下图所示,图中已标出各个节点的最早时间和最迟时间。该计划表明( )。
A.工作1-2的自由时差为2
B.工作2-5的总时差为7
C.工作3-4为关键工作
D.工作3-5为关键工作
E.工作4-6的总时差为零
考题
在工程网络计划中,关键工作是指( )的工作。A、最迟完成时间与最早完成时间的差值最小B、双代号网络计划中开始节点和完成节点均为关键节点C、双代号时标网络计划中无波形线D、单代号网络计划中时间间隔为零
考题
某工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间,该计划表明()。A、工作1-3的最迟完成时间为8B、工作4-7为关键工作C、工作2-5的总时差为零D、工作3-6的总时差为1E、工作6-7的总时差为1
考题
工程网络计划的计算工期的确定方法是()。A、双代号网络计划中,以网络终点节点为完成节点的工作的最早完成时间的最大值为该网络计划的计算工期B、双代号网络计划中,终点节点的最早时间为该网络计划的计算工期C、双代号网络计划中,终点节点的最迟时间为该网络计划的计算工期D、单代号网络计划中,终点节点的最早完成时间为计算工期E、时标网络计划中,最后一项关键工作的最早完成时间为该网络计划的计算工期
考题
多选题工程网络计划的计算工期等于()。A单代号网络计划中终点节点所代表的工作的最早完成时间B单代号网络计划中终点节点所代表的工作的最迟完成时间C双代号网络计划中结束工作最早完成时间的最大值D双代号网络计划中结束工作最迟完成时间的最大值E时标网络计划中最后一项关键工作的最早完成时间
热门标签
最新试卷
