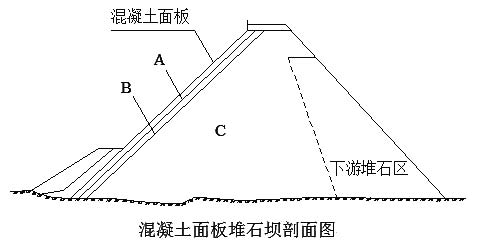

惠河水利枢纽工程,挡水建筑物为混凝土面板堆石坝,总库容为5亿m3,引水隧洞布置在右岸,在左岸设有开敞式溢洪道。坝址地区河床覆盖层厚度平均30m,河床宽度不大。坝址两岸山坡陡峻,为坚硬的花岗岩。坝体剖面图如下图所示。

在建设过程中,发生了如下事件:
事件一:在初步设计文件里,采用了分期围堰法导流方案,建设单位提出了异议。
事件二:根据水文资料及相关规定,施工期上游围堰设计静水位27.8m,波浪高度1.5m,安全超高0.7m。
事件三:承包人甲中标承担该水库工程的施工任务。施工过程中,由于异常恶劣天气原因,工程开工时间比原计划推迟,综合考虑汛前形势和承包人甲的施工能力,项目法人直接指定围堰工程由分包人乙实施。承包人甲同时提出将混凝土面板浇筑分包给分包人丙实施的要求,经双方协商,项目法人同意了承包人甲提出的要求,并签订协议,协议中要求承包人甲对两个分包人的行为向项目法人负全部责任。
事件四:当大坝填筑到一定高程时,为安全度汛,承包人甲对堆石坝体上游坡面采取了防渗固坡处理措施。

事件五:大坝下游堆石区材料相应的单价分析表如下。

问题:
1. 指出本题图中A、B、C所代表的坝体分区名称。
2. 事件一中,建设单位关于导流方案的异议是否妥当,如不妥,请指出正确的导流方案。
3. 事件二中,请计算上游围堰的堰顶高程,判断此围堰的级别。
4. 根据《水利建设工程施工分包管理规定》(水建管[2005]304号),指出事件三中项目法人行为的不妥之处,并说明理由。
5. 根据《混凝土面板堆石坝施工规范》(SL49-94),列举事件四中承包人甲可采取的防渗固坡处理措施。
6. 事件五中,指出弃渣场清理单价分析表中A、B、C、D、E、F、G分别代表的含义或数值。

参考答案

参考解析
解析:1.
A代表垫层区;B代表过渡区;C代表主堆石区。
2.
建设单位关于导流方案的异议正确。根据“坝址地区河床覆盖层厚度平均30m,河床宽度不大”,本工程应采用隧洞导流。
3.
上游围堰的堰顶高程=27.8m+1.5m+0.7m=30.0m;
该大坝总库容为5亿m3,可判断大坝工程规模为大(2)型,根据临时性水工建筑物级别,4级围堰的保护对象为“1、2级永久性水工建筑物”,故本围堰的级别应为4级。
4.
不妥1:对围堰工程的分包,项目法人直接指定分包人。理由:对于指定分包,必须经项目的上级主管部门同意方可指定分包人。
不妥2:项目法人同意承包人甲提出的要求(或同意混凝土面板浇筑分包给分包人丙实施)。理由:混凝土面板作为主要建筑物的主体结构,不得进行工程分包。
不妥3:协议中要求承包人甲对两个分包人的行为向项目法人负全部责任。理由:指定分包人乙直接对项目法人负责;混凝土面板浇筑为违法分包。
5.
承包人可采取的防渗固坡处理措施有:碾压砂浆、喷射混凝土、喷洒阳离子乳化沥青。
6.
A:基本直接费;B:10.47;C:0.47;D:0.42;E:0.76; F:机械台时费;G:材料补差;H:12.42。
更多 “惠河水利枢纽工程,挡水建筑物为混凝土面板堆石坝,总库容为5亿m3,引水隧洞布置在右岸,在左岸设有开敞式溢洪道。坝址地区河床覆盖层厚度平均30m,河床宽度不大。坝址两岸山坡陡峻,为坚硬的花岗岩。坝体剖面图如下图所示。 在建设过程中,发生了如下事件: 事件一:在初步设计文件里,采用了分期围堰法导流方案,建设单位提出了异议。 事件二:根据水文资料及相关规定,施工期上游围堰设计静水位27.8m,波浪高度1.5m,安全超高0.7m。 事件三:承包人甲中标承担该水库工程的施工任务。施工过程中,由于异常恶劣天气原因,工程开工时间比原计划推迟,综合考虑汛前形势和承包人甲的施工能力,项目法人直接指定围堰工程由分包人乙实施。承包人甲同时提出将混凝土面板浇筑分包给分包人丙实施的要求,经双方协商,项目法人同意了承包人甲提出的要求,并签订协议,协议中要求承包人甲对两个分包人的行为向项目法人负全部责任。 事件四:当大坝填筑到一定高程时,为安全度汛,承包人甲对堆石坝体上游坡面采取了防渗固坡处理措施。 事件五:大坝下游堆石区材料相应的单价分析表如下。 问题: 1. 指出本题图中A、B、C所代表的坝体分区名称。 2. 事件一中,建设单位关于导流方案的异议是否妥当,如不妥,请指出正确的导流方案。 3. 事件二中,请计算上游围堰的堰顶高程,判断此围堰的级别。 4. 根据《水利建设工程施工分包管理规定》(水建管[2005]304号),指出事件三中项目法人行为的不妥之处,并说明理由。 5. 根据《混凝土面板堆石坝施工规范》(SL49-94),列举事件四中承包人甲可采取的防渗固坡处理措施。 6. 事件五中,指出弃渣场清理单价分析表中A、B、C、D、E、F、G分别代表的含义或数值。 ” 相关考题
考题 (2015年)背景: 某新建水库工程由混凝土面板堆石坝、溢洪道、引水发电系统等主要建筑物组成。其中,混凝土面板堆石坝最大坝高95m,坝顶全长222m,坝体剖面图如图3所示。 问题: 1.指出图3中A、B、C所代表的坝体分区名称及相应主要作用。

考题 某水库工程由混凝土面板堆石坝、溢洪道和输水隧洞等主要建筑物组成,水库总库容0.9 亿m3。 混凝土面板堆石坝最大坝高68m,大坝上下游坡比均为1:1.5,大坝材料分区包括:石渣压重(1B)区、黏土铺盖(1A)区,混凝土趾板、混凝土面板及下游块石护坡等,混凝土面板堆石坝材料分区示意图见图: 问题:分别指出图1 中2A、3A、3B、3C 所代表的坝体材料分区名称。

考题 背景资料:某水利枢纽工程由混凝土面板堆石坝、溢洪道、水电站、蓄水水库等组成。水库容积为9000 万m3,发电装机容量为30 万KW,混凝土面板堆石坝高度为145m,构造如下图所示。 工程施工过程中出现如下事件: 事件一:施工单位在堆石坝碾压前,对堆石料进行了碾压试验,并确认混凝土面板采用滑模施工。 事件二:混凝土面板施工过程包括:A 钢筋架立;B:垂直缝砂浆条铺设;C:面板分块;D:混凝土面板浇筑。 事件三:施工过程中,施工单位为加强施工安全生产管理,对现场的“三宝”、“四口”、“五临边”进行了明确规定,加强对上述的管理。 问题: 1、确定此水利枢纽工程的等别规模和主要建筑物的级别。 2、指出混凝土面板堆石坝构造图中①、②、③、④的名称,并判断图中上游、下游位置是否正确。 3、指出事件一中堆石料碾压试验的碾压参数,并指出堆石料试坑深度为多少。 4、说明事件二中A、B、C、D 的施工顺序。 5、指出事件三中“四口”的具体内容。

考题 某均质土坝枢纽工程,总库容为 2 亿 m3,引水隧洞布置在右岸,在左岸设有开敞式溢洪道。坝址地区河床覆盖层厚度平均 30m,河床宽度不大。坝址两岸山坡陡峻,为坚硬的花 岗岩。 在建设过程中,发生了如下事件: 事件 1:在初步设计文件里,采用了分期围堰法导流方案,建设单位提出了异议。 事件 2:该工程围堰为土石围堰,根据水文资料及相关规定,施工期上游围堰设计静水位27.8m,波浪高度 1.5m。 事件 3:丙投标人中标,在保证施工质量和进度的情况下,以降低成本为目标,丙单位充分考虑各施工现场因素,制定合理的施工组织设计实施细则,加强施工现场管理。 事件 4:在施工合同中,有关工程计量的部分相关条款如下: (1)施工现场场地平整土方量,按招标图纸所示场地平整区域计算的有效体积以立方米为单位计量,包含在投标总价中。 (2)混凝土在冲(凿)毛、拌合、运输和浇筑过程中的操作损耗,以及为临时施工措施增加的附加混凝土量所需的费用,由发包人单独计算。 (3)混凝土结构中的止水、止浆、伸缩缝等按招标图纸所示各种数量以米(或平方米)为单位计量。 (4)灌注桩钢筋按招标图纸所示有效重量以吨为单位计量,由发包人按《工程量清单》相应项目有效工程量的每吨工程单价支付。搭接、套筒连接、加工及损耗等所需费用,发包人另行支付。 问题: 1. 事件 1 中,建设单位关于导流方案的异议是否正确,如正确,请指出正确的导流方案。 2. 事件 2 中,请判断此围堰的级别,计算上游围堰的最小堰顶高程。 3. 事件 3 中,在保证施工质量和进度的情况下,为控制施工成本,施工单位应在哪些方面加强施工现场管理? 4. 事件 4 中,有哪些不妥,如有请改正。

考题 某新建水库工程由混凝土面板堆石坝、溢洪道、引水发电系统等主要建筑物组成。其中,混凝土面板堆石坝最大坝高95m,坝顶全长222m,坝体剖面图如图3 所示。 承包人甲中标承担该水库工程的施工任务,施工过程中发生如下事件: 事件二:当大坝填筑到一定高程时,为安全度汛,承包人甲对堆石坝体上游坡面采取了防渗固坡处理措施。 事件三:混凝土面板采用滑模施工,脱模后的混凝土及时进行了修整和养护。 问题: 1.指出图3 中A、B、C 所代表的坝体分区名称及相应主要作用。 2.指出事件三中混凝土面板养护的起止时间和养护的具体措施。

考题 背景资料 y 江是我国西南地区的一条河流,根据河流规划拟建一水电站,主坝为土石坝。工程同时兼有防洪、发电、灌溉等任务。该流域大部分为山地,山脉、盆地相互交错于其间,地形变化剧烈。坝址地区河床覆盖层厚度平均 20m,河床中部厚达 32 m,河床冲击层为卵砾石类土,但河床宽度不大。坝址两岸山坡陡峻,为坚硬的玄武岩。从筑坝材料上看,坝址上下游 2km 内有可供筑坝的土料 190 万 m3作为防渗体之用,又有 1250万 m3的砂砾料作坝壳,作心墙和斜墙坝都是可行的。由于本地区黏性土料自然含水量较高,不宜大量采用黏性土料,以薄心墙、薄斜墙较为有利,又因坝基条件复杂、处理工程量大、工期长,故设计方案为斜墙坝。经过专家论证,由于涵管泄流能力有限,因此采用涵管无法满足施工导流要求。 <1>、某设计单位给出的施工导流方案采用纵向围堰,分期修建土坝,采用明渠导流等。你认为此设计方案是否合理?你认为应如何选择导流方案? <2>、施工分期应如何考虑? <3>、在该土石坝开工前,施工单位进行了筑坝材料碾压试验等试验项目。碾压试验的目的是什么?除碾压试验外,施工单位还应进行哪些施工试验? <4>、简述本工程坝体土、砂填筑中,接头处理的技术要求

考题 某水利水电工程坝址处河床呈“V”形,河床狭窄,两岸山体为岩石,则其施工导论方式宜采用()。A.明渠导流 B.隧洞导流 C.分期导流 D.建闸导流

考题 背景资料 某水力发电枢纽工程,挡水建筑物为混凝土面板堆石坝,总库容为 5 亿 m3,引水隧洞布置在右岸,在左岸设有开敞式溢洪道。坝址地区河床覆盖层厚度平均 30m,河床宽度不大。坝址两岸山坡陡峻,为坚硬的花岗岩。坝体剖面图如下图所示。 在建设过程中,发生了如下事件: 事件 1:在初步设计文件里,采用了分期围堰法导流方案,建设单位提出了异议。 事件 2:根据水文资料及相关规定,施工期上游围堰设计静水位 27.8m,波浪高度 1.5m,安全超高 0.7m。 事件 3:根据 DL/T5129-2013《碾压式土石坝施工规范》,堆石坝施工前,施工单位编制 了施工方案,部分内容如下: (1)堆石坝主堆石区堆石料最大粒径控制在 350mm 以下。根据碾压试验结果确定的有关碾压施工参数有: 15t 振动平碾,行车速率控制在 3km/h 以内,铺料厚度 0.8m 等。 (2)现场堆石料采用挖坑灌水(砂)法测密实度,试坑直径不小于坝料最大粒径的 2~3 倍,最大不超过 2m,试坑深度为 0.6m。 事件 4:在混凝土面板施工过程中,面板出现裂缝。现场认定该裂缝属表面裂缝,按质 量缺陷处理。裂缝处理工作程序如下: (1)承包人拟定处理方案并自行组织实施; (2)裂缝处理完毕,经现场检查验收合格后,由承包人填写《施工质量缺陷备案表》,备案表由监理人签字确认; (3)《施工质量缺陷备案表》报项目法人备案。 问题: 1. 指出本题图中 A、 B、 C 所代表的坝体分区名称。 2. 事件 1 中,建设单位关于导流方案的异议是否妥当,如不妥,请指出正确的导流方案。 3. 事件 2 中,请计算上游围堰的堰顶高程的最小值,判断此围堰的级别。 4. 事件 3 中,根据 DL/T5129-2013《碾压式土石坝施工规范》,堆石料碾压施工参数还有哪些?改正坝料压实质量检查工作的错误之处。 5. 改正事件 4 中裂缝处理工作程序上的不妥之处

考题 将厂房本身作为挡水建筑物,一般为低水头( )水电站。A、坝式B、引水式C、坝后式D、河床式

考题 某水电站工程位于山区,挡河坝采用面板堆石坝。在距大坝右岸1.3km的山体垭口处开挖设置溢洪道。坝址区水文地质条件:坝址河床高程30~34m,枯水期水面宽90~130m,正常蓄水位河谷宽440~608m。坝址两岸地形基本对称,山体雄厚,岸坡地形完整,基岩大片裸露。山顶高程左岸300~350m,右岸在350m以上,两岸坡度一般为40°~45°,局部地段有60°以上的陡坡或陡壁悬崖分布。左岸基岩以晶屑熔结凝灰岩为主,河床与右岸以火山集块岩为主。河床冲洪积层厚度大,属上叠式阶地地貌。左岸有狭窄的河漫滩和Ⅰ级阶地分布,阶地高出河床3~8m,局部达14m,高程40~48m。河床覆盖层内没有厚度大的连续软弱夹层,仅局部存在细颗粒集中的小透镜体,一般长度0.6m~1.10m,厚度0.3~0.5m为主,主要由砂、粘性土组成,局部存在大漂石卵石集中,据室内外试验资料,河床覆盖层物理力学指标较好。 坝址处的多年平均流量120m3/s,多年平均径流量37.8亿m3。受降水雨年内分配不均匀影响,径流年内分配出不均匀,主要集中在4~9月,约占年径流量的75.2%,以6月最大,占全年径流的19.7%,年洪峰一般出现在4~9月,其中4~7月多为锋面雨,6~9月为台风雨,洪水过程,锋面雨为多锋型,历时较长,一般为2~5天,其特点是峰面低量大,台风雨为单峰型,峰高量小,历时短,一般为2~3天。 该工程适合采用平堵法截流,截流日期定在12月-1月为宜。

考题 某中型水库工程,总库容2100万立方米,坝型为混凝土面板堆石坝,工程由拦河坝(混凝土面板堆石坝)、溢洪道、供水隧洞、库区改线公路等项目组成,坝顶高程170米,最大坝高66米,正常蓄水位165米。工程共需搬迁人口1120人,征收各类土地1580亩,库区现有一条省道经坝址通过,坝区段路面顶高程约105米。施工导流采用围堰一次性拦断河床、隧洞导流的方式。请简述该工程施工截流应具备哪些条件?

考题 某水电站工程位于山区,挡河坝采用面板堆石坝。在距大坝右岸1.3km的山体垭口处开挖设置溢洪道。坝址区水文地质条件:坝址河床高程30~34m,枯水期水面宽90~130m,正常蓄水位河谷宽440~608m。坝址两岸地形基本对称,山体雄厚,岸坡地形完整,基岩大片裸露。山顶高程左岸300~350m,右岸在350m以上,两岸坡度一般为40°~45°,局部地段有60°以上的陡坡或陡壁悬崖分布。左岸基岩以晶屑熔结凝灰岩为主,河床与右岸以火山集块岩为主。河床冲洪积层厚度大,属上叠式阶地地貌。左岸有狭窄的河漫滩和Ⅰ级阶地分布,阶地高出河床3~8m,局部达14m,高程40~48m。河床覆盖层内没有厚度大的连续软弱夹层,仅局部存在细颗粒集中的小透镜体,一般长度0.6m~1.10m,厚度0.3~0.5m为主,主要由砂、粘性土组成,局部存在大漂石卵石集中,据室内外试验资料,河床覆盖层物理力学指标较好。 坝址处的多年平均流量120m3/s,多年平均径流量37.8亿m3。受降水雨年内分配不均匀影响,径流年内分配出不均匀,主要集中在4~9月,约占年径流量的75.2%,以6月最大,占全年径流的19.7%,年洪峰一般出现在4~9月,其中4~7月多为锋面雨,6~9月为台风雨,洪水过程,锋面雨为多锋型,历时较长,一般为2~5天,其特点是峰面低量大,台风雨为单峰型,峰高量小,历时短,一般为2~3天。 该工程适合采用的导流方式为()A、全段围堰法、隧洞导流B、全段围堰法、涵管导流C、分段围堰法、缺口导流D、分段围堰法、底孔导流

考题 某中型水库工程,总库容2100万立方米,坝型为混凝土面板堆石坝,工程由拦河坝(混凝土面板堆石坝)、溢洪道、供水隧洞、库区改线公路等项目组成,坝顶高程170米,最大坝高66米,正常蓄水位165米。工程共需搬迁人口1120人,征收各类土地1580亩,库区现有一条省道经坝址通过,坝区段路面顶高程约105米。施工导流采用围堰一次性拦断河床、隧洞导流的方式。根据《水工隧洞设计规范》(SL279-2002),请描述围岩分类级别及其稳定性。该工程在导流洞开挖过程中,发现沉积岩中存在缓倾角的水平层理、斜层理,层厚20cm左右,请问施工支护可以选择采取哪些方式?

考题 某水电站工程位于山区,挡河坝采用面板堆石坝。在距大坝右岸1.3km的山体垭口处开挖设置溢洪道。坝址区水文地质条件:坝址河床高程30~34m,枯水期水面宽90~130m,正常蓄水位河谷宽440~608m。坝址两岸地形基本对称,山体雄厚,岸坡地形完整,基岩大片裸露。山顶高程左岸300~350m,右岸在350m以上,两岸坡度一般为40°~45°,局部地段有60°以上的陡坡或陡壁悬崖分布。左岸基岩以晶屑熔结凝灰岩为主,河床与右岸以火山集块岩为主。河床冲洪积层厚度大,属上叠式阶地地貌。左岸有狭窄的河漫滩和Ⅰ级阶地分布,阶地高出河床3~8m,局部达14m,高程40~48m。河床覆盖层内没有厚度大的连续软弱夹层,仅局部存在细颗粒集中的小透镜体,一般长度0.6m~1.10m,厚度0.3~0.5m为主,主要由砂、粘性土组成,局部存在大漂石卵石集中,据室内外试验资料,河床覆盖层物理力学指标较好。 坝址处的多年平均流量120m3/s,多年平均径流量37.8亿m3。受降水雨年内分配不均匀影响,径流年内分配出不均匀,主要集中在4~9月,约占年径流量的75.2%,以6月最大,占全年径流的19.7%,年洪峰一般出现在4~9月,其中4~7月多为锋面雨,6~9月为台风雨,洪水过程,锋面雨为多锋型,历时较长,一般为2~5天,其特点是峰面低量大,台风雨为单峰型,峰高量小,历时短,一般为2~3天。 由于大坝填筑工作量较大,如计算的一期填筑不能在汛期来临前达到拦洪水位以上,则可考虑采取什么方法拦洪渡汛?()A、降低溢洪道高程B、开挖设置泄洪洞C、用临时断面挡水D、临时坝面保护措施过水E、降低拦洪度汛高程

考题 某中型水库工程,总库容2100万立方米,坝型为混凝土面板堆石坝,工程由拦河坝(混凝土面板堆石坝)、溢洪道、供水隧洞、库区改线公路等项目组成,坝顶高程170米,最大坝高66米,正常蓄水位165米。工程共需搬迁人口1120人,征收各类土地1580亩,库区现有一条省道经坝址通过,坝区段路面顶高程约105米。施工导流采用围堰一次性拦断河床、隧洞导流的方式。请简述堆石坝的优点和坝体结构分区?

考题 当坝址处河面开阔,河床内能同时布置挡(泄)水建筑物、通航建筑物及电站等水工建筑物时,枢纽总体布置可采用()的方式。

考题 某水利水电工程坝址处河床呈“V”形,河床狭窄,两岸山体为岩石,则其施工导流方式宜采用()。A、明渠导流B、隧洞导流C、分期导流D、建闸导流

考题 坝址选择主要是根据地形、地质、施工、征地移民、建筑材料及综合效益等条件,初选几个坝址,通过不同的工程布置方案比较,确定各坝址的代表方案。综合比较各坝址代表方案,进行技术经济综合比较,选定工程坝址。选定坝址时,依据地形条件可确定()。A、河谷狭窄,地质条件良好,适宜修建拱坝B、河谷宽阔,地质条件较好,可以选用重力坝或支墩坝C、河谷宽阔,河床覆盖层深厚或地质条件较差,且土石、砂砾等当地材料储量丰富,适宜修建土石坝D、在高山峡谷地区布置水利枢纽,应尽量减少高边坡开挖

考题 根据河流规划拟在A江建设一水利水电枢纽工程,该枢纽工程位于西南地区。工程以发电为主,同时兼有防洪、灌溉等任务。挡水建筑物为土石坝,水电站采用引水式开发方式。引水隧洞布置在右岸,在左岸设有开敞式溢洪道。该流域大部分为山地,山脉、盆地相互交错于其间,地形变化大。坝址地区河床覆盖层厚度平均20m,河床冲击层为卵砾石类土,但河床宽度不大。坝址两岸山坡陡峻,为坚硬的玄武岩。在坝址的上下游2km内有可供筑坝的土料190万m3作为防渗体用,另有1250万m3的砂砾料可用作坝壳料。由于本地区黏性土料天然含水量较高,同时考虑其他因素,土石坝设计方案选为斜墙坝。作为项目经理,如何安排斜墙和反滤料及坝壳的施工顺序?

考题 根据河流规划拟在A江建设一水利水电枢纽工程,该枢纽工程位于西南地区。工程以发电为主,同时兼有防洪、灌溉等任务。挡水建筑物为土石坝,水电站采用引水式开发方式。引水隧洞布置在右岸,在左岸设有开敞式溢洪道。该流域大部分为山地,山脉、盆地相互交错于其间,地形变化大。坝址地区河床覆盖层厚度平均20m,河床冲击层为卵砾石类土,但河床宽度不大。坝址两岸山坡陡峻,为坚硬的玄武岩。在坝址的上下游2km内有可供筑坝的土料190万m3作为防渗体用,另有1250万m3的砂砾料可用作坝壳料。由于本地区黏性土料天然含水量较高,同时考虑其他因素,土石坝设计方案选为斜墙坝。针对该土石坝施工,你认为如何做好料场规划?

考题 问答题背景材料:某市根据河流规划拟在A江建设一水利水电枢纽工程,该枢纽工程位于西南地区。通过公开招标方式决定由某施工单位B承建。该工程以发电为主,同时兼有防洪、灌溉等任务。挡水建筑物为土石坝,水电站采用引水式开发方式。引水隧洞布置在右岸,在左岸设有开敞式溢洪道。该流域大部分为山地,山脉、盆地相互交错于其间,地形变化大。坝址地区河床覆盖层厚度平均20m,河床冲击层为卵砾石类土,但河床宽度不大。坝址两岸山坡陡峻,为坚硬的玄武岩。在坝址的上下游2km内有可供筑坝的土料190万m3作为防渗体用,另有1250万m3的砂砾料可用作坝壳料。由于本地区黏性土料天然含水量较高,同时考虑其他因素,土石坝设计方案选为斜墙坝。 针对该土石坝施工,你认为如何做好料场规划?

考题 问答题背景资料 根据河流规划拟在A江建设一水利水电枢纽工程,该枢纽工程位于西南地区。工程以发电为主,同时兼有防洪、灌溉等任务。挡水建筑物为土石坝,水电站采用引水式开发方式。引水隧洞布置在右岸,在左岸设有开敞式溢洪道。该流域大部分为山地,山脉、盆地相互交错于其间,地形变化大。坝址地区河床覆盖层厚度平均20m,河床冲击层为卵砾石类土,但河床宽度不大。坝址两岸山坡陡峻,为坚硬的玄武岩。在坝址的上下游2km内有可供筑坝的土料190万m3作为防渗体用,另有1250万m3的砂砾料可用作坝壳料。由于本地区黏性土料天然含水量较高,同时考虑其他因素,土石坝设计方案选为斜墙坝。 问题 1.在初步设计文件里,采用了分段围堰法导流,明渠导流方案。你认为此方案是否合理?若合理。请分析说明理由;若不合理,你认为应如何选择导流方案? 2.针对该土石坝施工,你认为如何做好料场规划? 3.作为项目经理,如何安排斜墙和反滤料及坝壳的施工?

考题 问答题背景材料:某市根据河流规划拟在A江建设一水利水电枢纽工程,该枢纽工程位于西南地区。通过公开招标方式决定由某施工单位B承建。该工程以发电为主,同时兼有防洪、灌溉等任务。挡水建筑物为土石坝,水电站采用引水式开发方式。引水隧洞布置在右岸,在左岸设有开敞式溢洪道。该流域大部分为山地,山脉、盆地相互交错于其间,地形变化大。坝址地区河床覆盖层厚度平均20m,河床冲击层为卵砾石类土,但河床宽度不大。坝址两岸山坡陡峻,为坚硬的玄武岩。在坝址的上下游2km内有可供筑坝的土料190万m3作为防渗体用,另有1250万m3的砂砾料可用作坝壳料。由于本地区黏性土料天然含水量较高,同时考虑其他因素,土石坝设计方案选为斜墙坝。 作为项目经理,如何安排斜墙和反滤料及坝壳的施工?

考题 单选题某水利水电工程坝址处河床呈“V”形,河床狭窄,两岸山体为岩石,则其施工导流方式宜采用()。A 明渠导流B 隧洞导流C 分期导流D 建闸导流

考题 问答题背景材料:某市根据河流规划拟在A江建设一水利水电枢纽工程,该枢纽工程位于西南地区。通过公开招标方式决定由某施工单位B承建。该工程以发电为主,同时兼有防洪、灌溉等任务。挡水建筑物为土石坝,水电站采用引水式开发方式。引水隧洞布置在右岸,在左岸设有开敞式溢洪道。该流域大部分为山地,山脉、盆地相互交错于其间,地形变化大。坝址地区河床覆盖层厚度平均20m,河床冲击层为卵砾石类土,但河床宽度不大。坝址两岸山坡陡峻,为坚硬的玄武岩。在坝址的上下游2km内有可供筑坝的土料190万m3作为防渗体用,另有1250万m3的砂砾料可用作坝壳料。由于本地区黏性土料天然含水量较高,同时考虑其他因素,土石坝设计方案选为斜墙坝。 在初步设计文件里,采用了分段围堰法导流,明渠导流方案。你认为此方案是否合理?若合理,请分析说明理由;若不合理,你认为应如何选择导流方案?

考题 单选题将厂房本身作为挡水建筑物,一般为低水头( )水电站。A 坝式B 引水式C 坝后式D 河床式

考题 单选题将厂房本身作为挡水建筑物,一般为低水头( )水电站。A 坝前式B 引水式C 坝后式D 河床式
