一、背景
西部某省为提高防洪能力,拟修建一座中型水库,该水库同时兼具蓄水灌概、供水、发电等功能。
该工程目前正处于初步设计阶段,按照设计方案,挡水建筑物为均质黏土坝,土料填筑的设计工程量(实
方)为35 万m3,施工组织设计相关资料如下:
土料场覆盖层清除(II 类土)3. 27 万m3 ,采用59kW 推土机推运80m,清除单价为8.91 元/ m3;土料开采用1 m3挖掘机装III 类土, 10t 自卸汽车运3.0 km 上坝填筑。
土料填筑:74kW 推土机推平,5-7 t 羊脚碾压实,设计干容重16.50 kN/m3。
该工程所在地属于一类区,初步设计概算部分资料见表3-31-表3-34。

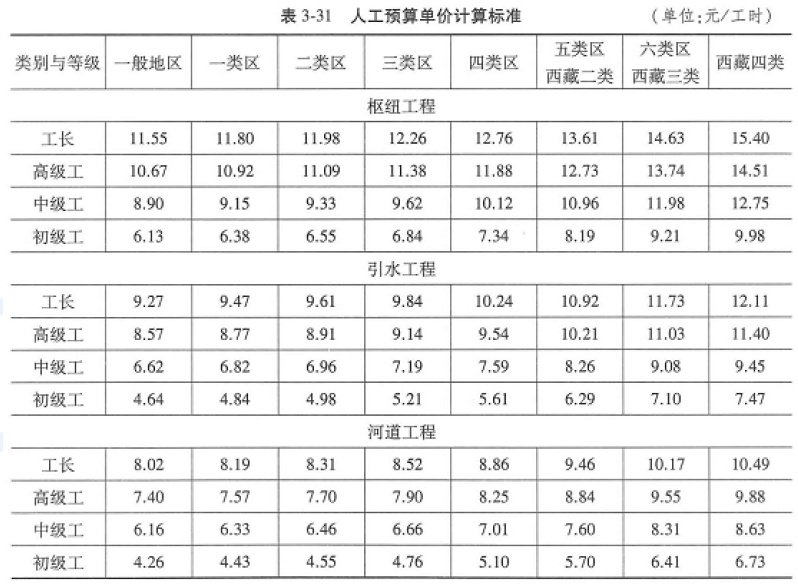

(1) 人工预算单价见表3-31。

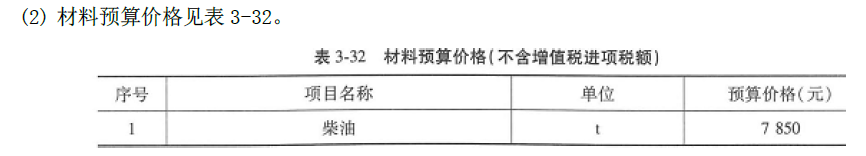

柴油按2990 元/t 取基价。

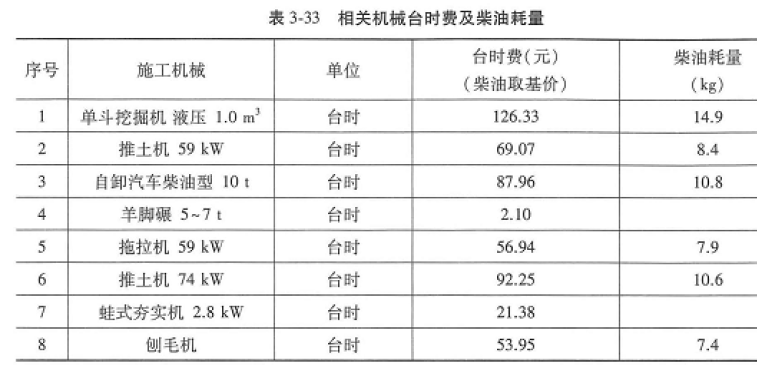

(3) 施工机械台时费及柴油耗量见表3-33。
(4)其他直接费费率取7%。
(5)间接费费率按照表3-34 选取。
(6)利润率7%。
(7)税率9%。
二、问题
1.计算本工程填筑每方土料需摊销的清除覆盖层费用。

2.根据设计方案,挖运土料选用编号为10624 的《水利建筑工程概算定额)),计算挖运土料的基本直接费和材料补差并完成表3-35。

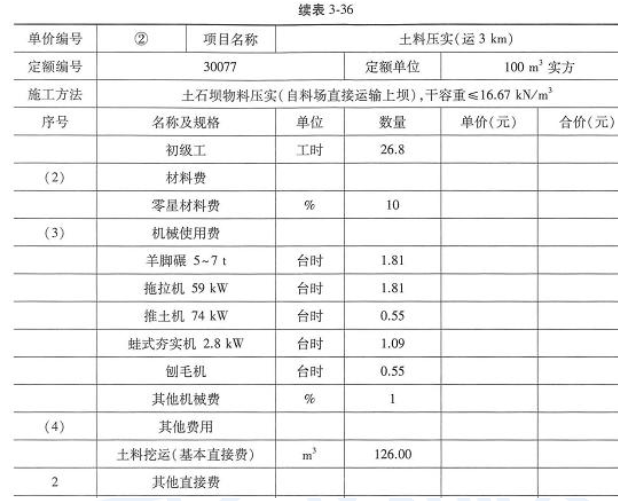

3.根据设计方案,土料填筑选用编号为30077 的《水利建筑工程概算定额},计算土料填筑单价(含覆盖层摊销)并完成表3-36。
本工程土料运输上坝费用不考虑坝面施工干扰系数。
以上计算结果均保留两位小数。
西部某省为提高防洪能力,拟修建一座中型水库,该水库同时兼具蓄水灌概、供水、发电等功能。
该工程目前正处于初步设计阶段,按照设计方案,挡水建筑物为均质黏土坝,土料填筑的设计工程量(实
方)为35 万m3,施工组织设计相关资料如下:
土料场覆盖层清除(II 类土)3. 27 万m3 ,采用59kW 推土机推运80m,清除单价为8.91 元/ m3;土料开采用1 m3挖掘机装III 类土, 10t 自卸汽车运3.0 km 上坝填筑。
土料填筑:74kW 推土机推平,5-7 t 羊脚碾压实,设计干容重16.50 kN/m3。
该工程所在地属于一类区,初步设计概算部分资料见表3-31-表3-34。
(1) 人工预算单价见表3-31。

柴油按2990 元/t 取基价。
(3) 施工机械台时费及柴油耗量见表3-33。

(4)其他直接费费率取7%。
(5)间接费费率按照表3-34 选取。

(6)利润率7%。
(7)税率9%。
二、问题
1.计算本工程填筑每方土料需摊销的清除覆盖层费用。
2.根据设计方案,挖运土料选用编号为10624 的《水利建筑工程概算定额)),计算挖运土料的基本直接费和材料补差并完成表3-35。

3.根据设计方案,土料填筑选用编号为30077 的《水利建筑工程概算定额},计算土料填筑单价(含覆盖层摊销)并完成表3-36。

本工程土料运输上坝费用不考虑坝面施工干扰系数。
以上计算结果均保留两位小数。
参考答案
参考解析
解析:问题1 : 计算本工程填筑每方土料需摊销的清除覆盖层费用。
本工程填筑每方土料需摊销的清除覆盖层费用
=覆盖层清除量×清除单价÷土料填筑总量(实方)
= 32700×8.91÷350000=0.83(元/ m3)
问题2: 根据设计方案,挖运土料选用编号为10624 的《水利建筑工程概算定额),计算挖运土料的基本直接费和材料补差并完成表3-35。
(1)工程为枢纽工程,所在地为一类区,根据给出的人工单价,计算人工费。
人工费=定额劳动量(工时)×人工预算单价(元/工时)
初级工 7.0×6.38=44.66(元)
(2)根据给出的机械台时费,计算机械使用费。
机械使用费=定额机械使用量(台时)×施工机械台时费。(元/台时)
单斗挖掘机液压1.0 m3:1. 04×126.33= 131.38(元)
推土机59kW: 0.52×69.07 = 35.92(元)
自卸汽车柴油型10 t:9.51×87.96=836.50(元)
机械使用费合计 131.38+35.92+836.50=1003.80(元)
(3)计算材料费。
零星材料费=零星材料费费率×(人工费+机械使用费)
4%×(44.66+1003 .80)= 41.94(元)
(4)基本直接费 44.66+1003.80+41.94=1090.40(元)
(5)每方单价 1090.40+100= 1O.90(元/m3)
(6)根据表3-32 中柴油预算价格及表3-33 中施工机械柴油耗量,计算材料补差。
材料补差=(材料预算价格-材料基价)×材料消耗量
柴油耗量合计1.04×14.9 +0.52×8 .4 +9.51 ×10.8 = 122.58 (kg)
材料补差合计 122.58×(7850 - 2990)÷1000=595.74(元)

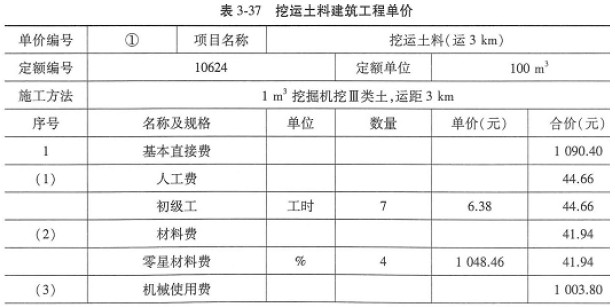

挖运土料建筑工程单价计算见表3-37。
问题3: 根据设计方案,土料填筑选用编号为30077 的《水利建筑工程概算定额},计算土料填筑单价(含覆盖层摊销)并完成表3-36。
(1)人工费:
人工费=定额劳动量(工时)×人工预算单价(元/工时)
初级工: 26.8×6.38= 170.98(元)
(2)机械使用费:
机械使用费=定额机械使用量(台时)×施工机械台时费(元/台时)
羊脚碾5-7 t: 1.81×2.1O=3.80(元)
拖拉机59kW: 1. 81×56.94= 103.06(元)
推土机74kW: 0.55×92.25 = 50.74(元)
蛙式穷实机2. 8 kW: 1. 09×21. 38 = 23.30 (元)
刨毛机: 0.55×53.95 = 29.67 (元)
其他机械费=其他机械费费率×主要机械费之和
因此,计算其他机械费:
1 %×( 3.80+ 103.06+50.74+23.30+29.67)= 2.11 (元)
机械使用费合计:
3.80+103.06 +50.74+23 .30 +29.67 + 2.11 = 212.68(元)
(3)计算材料费。
零星材料费=零星材料费费率×(人工费+机械使用费)
lO %×( 170 .98+ 212.68) = 38.37 (元)
(4)根据问题2 中计算得到的挖运土料单价,计算其他费用。
土料挖运(运3 km) (基本直接费):
126.00× lO.90= 1373.40(元)
(5)基本直接费:
170.98+38.37+212.68+ 1373.4 0= 1795.43(元)
(6)其他直接费。
其他直接费=基本直接费×其他直接费费率之和
1795.43×7% =125.68(元)
(7)直接费。
直接费=基本直接费+其他直接费
1795.43+125.68 =1921.11 (元)

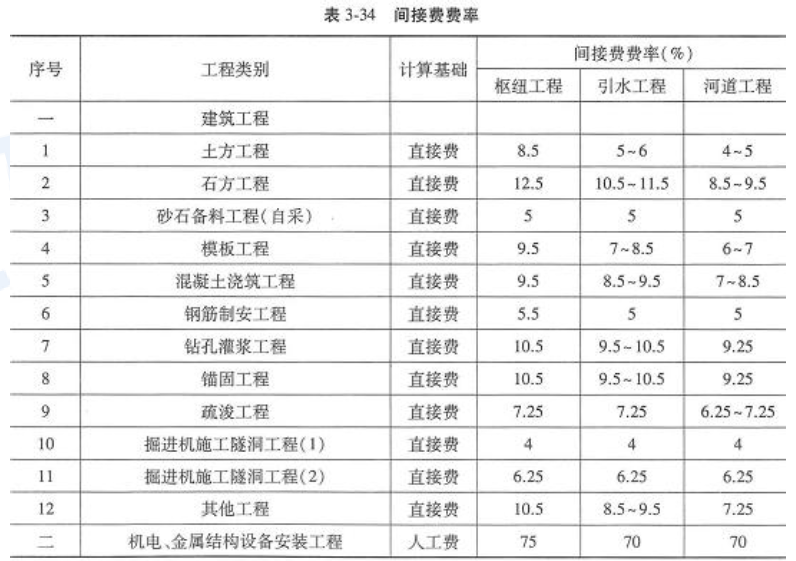

(8)本工程属于枢纽工程,土料压实属于土方工程,由题干可知,间接费费率取8.5%。
间接费=直接费×间接费费率
1921.11×8.5% =163.29(元)
(9)利润。
利润=(直接费+间接费)×利润率
(1921.11+163.29)×7%=145.91(元)
(10)根据柴油预算价格、施工机械柴油耗量、问题1 中计算所得挖运土料材料价差,计算总材料补差。
材料补差=(材料预算价格一材料基价)×材料消耗量
柴油消耗量合计:1.81×7.9+0.55×1O.6+0.55×7 .4 =24.20( kg)
柴油材料补差: 24.20×(7850 - 2990)÷1000 =117.61 (元)
挖运土料材料补差:126×595.74÷100=750.63 (元)
材料补差合计: 117.61 +750.63 =868.24(元)
(11)税金。
税金=(直接费+间接费+利润+材料补差)×税率
(1921.11 + 163.29+ 145.91 + 868.24)×9% = 278.87 (元)
(12)费用合计。
费用=直接费+间接费+利润+材料补差+税金
1921.11+163.29+145.91+868.24+278.87=3377.42(元)

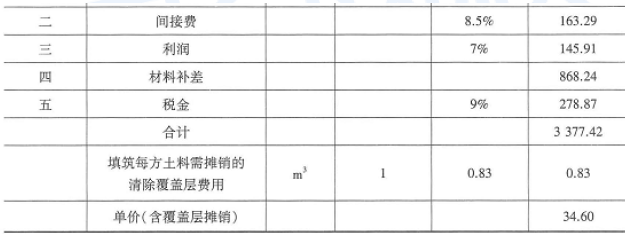

(l3)土料填筑单价(含覆盖层摊销)。

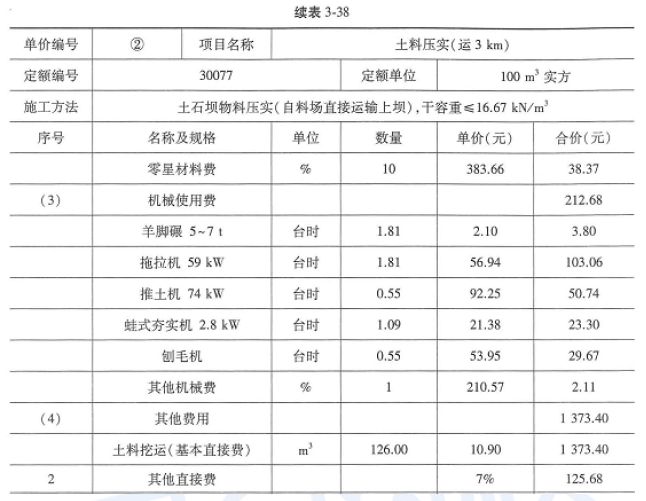

土料填筑单价(含覆盖层摊销): 3377.42÷100+0.83=34.60(元)
土料填筑建筑工程单价计算结果见表3-38。
本工程填筑每方土料需摊销的清除覆盖层费用
=覆盖层清除量×清除单价÷土料填筑总量(实方)
= 32700×8.91÷350000=0.83(元/ m3)
问题2: 根据设计方案,挖运土料选用编号为10624 的《水利建筑工程概算定额),计算挖运土料的基本直接费和材料补差并完成表3-35。
(1)工程为枢纽工程,所在地为一类区,根据给出的人工单价,计算人工费。
人工费=定额劳动量(工时)×人工预算单价(元/工时)
初级工 7.0×6.38=44.66(元)
(2)根据给出的机械台时费,计算机械使用费。
机械使用费=定额机械使用量(台时)×施工机械台时费。(元/台时)
单斗挖掘机液压1.0 m3:1. 04×126.33= 131.38(元)
推土机59kW: 0.52×69.07 = 35.92(元)
自卸汽车柴油型10 t:9.51×87.96=836.50(元)
机械使用费合计 131.38+35.92+836.50=1003.80(元)
(3)计算材料费。
零星材料费=零星材料费费率×(人工费+机械使用费)
4%×(44.66+1003 .80)= 41.94(元)
(4)基本直接费 44.66+1003.80+41.94=1090.40(元)
(5)每方单价 1090.40+100= 1O.90(元/m3)
(6)根据表3-32 中柴油预算价格及表3-33 中施工机械柴油耗量,计算材料补差。
材料补差=(材料预算价格-材料基价)×材料消耗量
柴油耗量合计1.04×14.9 +0.52×8 .4 +9.51 ×10.8 = 122.58 (kg)
材料补差合计 122.58×(7850 - 2990)÷1000=595.74(元)
挖运土料建筑工程单价计算见表3-37。

问题3: 根据设计方案,土料填筑选用编号为30077 的《水利建筑工程概算定额},计算土料填筑单价(含覆盖层摊销)并完成表3-36。
(1)人工费:
人工费=定额劳动量(工时)×人工预算单价(元/工时)
初级工: 26.8×6.38= 170.98(元)
(2)机械使用费:
机械使用费=定额机械使用量(台时)×施工机械台时费(元/台时)
羊脚碾5-7 t: 1.81×2.1O=3.80(元)
拖拉机59kW: 1. 81×56.94= 103.06(元)
推土机74kW: 0.55×92.25 = 50.74(元)
蛙式穷实机2. 8 kW: 1. 09×21. 38 = 23.30 (元)
刨毛机: 0.55×53.95 = 29.67 (元)
其他机械费=其他机械费费率×主要机械费之和
因此,计算其他机械费:
1 %×( 3.80+ 103.06+50.74+23.30+29.67)= 2.11 (元)
机械使用费合计:
3.80+103.06 +50.74+23 .30 +29.67 + 2.11 = 212.68(元)
(3)计算材料费。
零星材料费=零星材料费费率×(人工费+机械使用费)
lO %×( 170 .98+ 212.68) = 38.37 (元)
(4)根据问题2 中计算得到的挖运土料单价,计算其他费用。
土料挖运(运3 km) (基本直接费):
126.00× lO.90= 1373.40(元)
(5)基本直接费:
170.98+38.37+212.68+ 1373.4 0= 1795.43(元)
(6)其他直接费。
其他直接费=基本直接费×其他直接费费率之和
1795.43×7% =125.68(元)
(7)直接费。
直接费=基本直接费+其他直接费
1795.43+125.68 =1921.11 (元)
(8)本工程属于枢纽工程,土料压实属于土方工程,由题干可知,间接费费率取8.5%。
间接费=直接费×间接费费率
1921.11×8.5% =163.29(元)
(9)利润。
利润=(直接费+间接费)×利润率
(1921.11+163.29)×7%=145.91(元)
(10)根据柴油预算价格、施工机械柴油耗量、问题1 中计算所得挖运土料材料价差,计算总材料补差。
材料补差=(材料预算价格一材料基价)×材料消耗量
柴油消耗量合计:1.81×7.9+0.55×1O.6+0.55×7 .4 =24.20( kg)
柴油材料补差: 24.20×(7850 - 2990)÷1000 =117.61 (元)
挖运土料材料补差:126×595.74÷100=750.63 (元)
材料补差合计: 117.61 +750.63 =868.24(元)
(11)税金。
税金=(直接费+间接费+利润+材料补差)×税率
(1921.11 + 163.29+ 145.91 + 868.24)×9% = 278.87 (元)
(12)费用合计。
费用=直接费+间接费+利润+材料补差+税金
1921.11+163.29+145.91+868.24+278.87=3377.42(元)
(l3)土料填筑单价(含覆盖层摊销)。
土料填筑单价(含覆盖层摊销): 3377.42÷100+0.83=34.60(元)
土料填筑建筑工程单价计算结果见表3-38。

更多 “一、背景 西部某省为提高防洪能力,拟修建一座中型水库,该水库同时兼具蓄水灌概、供水、发电等功能。 该工程目前正处于初步设计阶段,按照设计方案,挡水建筑物为均质黏土坝,土料填筑的设计工程量(实 方)为35 万m3,施工组织设计相关资料如下: 土料场覆盖层清除(II 类土)3. 27 万m3 ,采用59kW 推土机推运80m,清除单价为8.91 元/ m3;土料开采用1 m3挖掘机装III 类土, 10t 自卸汽车运3.0 km 上坝填筑。 土料填筑:74kW 推土机推平,5-7 t 羊脚碾压实,设计干容重16.50 kN/m3。 该工程所在地属于一类区,初步设计概算部分资料见表3-31-表3-34。 (1) 人工预算单价见表3-31。 柴油按2990 元/t 取基价。 (3) 施工机械台时费及柴油耗量见表3-33。 (4)其他直接费费率取7%。 (5)间接费费率按照表3-34 选取。 (6)利润率7%。 (7)税率9%。 二、问题 1.计算本工程填筑每方土料需摊销的清除覆盖层费用。 2.根据设计方案,挖运土料选用编号为10624 的《水利建筑工程概算定额)),计算挖运土料的基本直接费和材料补差并完成表3-35。 3.根据设计方案,土料填筑选用编号为30077 的《水利建筑工程概算定额},计算土料填筑单价(含覆盖层摊销)并完成表3-36。 本工程土料运输上坝费用不考虑坝面施工干扰系数。 以上计算结果均保留两位小数。” 相关考题
考题
以下关于PowerPoint背景命令的叙述中,正确的是(57)。A.背景命令只能为一张幻灯片添加背景B.背景命令只能为所有幻灯片添加背景C.背景命令可对一张或所有幻灯片添加背景D.背景命令只能对首末幻灯片添加背景
考题
一个职业经理人只要具备好的学历背景或工作背景,那么他一定能在工作上做出一番成就,一个职业经理人只要能做出一番成就,他一定能够获得高收入。事实上,李敏是职业经理人,但没有获得高收入。以上为真,以下哪项一定为假?A.李敏不具备好的学历背景
B.李敏不具备好的工作背景
C.李敏不具备好的学历背景并且不具备好的工作背景
D.如果李敏不具备好的学历背景,那么李敏也不具备好的工作背景
E.如果李敏不具备好的工作背景,那么李敏具备好的学历背景
考题
在设计幻灯片的背景时,如果单击“全部应用”,结果是()。A、所有对象全部被该背景覆盖B、仅当前一张应用该背景C、现有每一张及插入的新幻灯片都是该背景D、现有的每一张是该背景,插入的新幻灯片背景需另外设置
考题
下列关于表格颜色的设置说法正确的是()。A、只能给表格设置背景颜色不能设置背景图片B、不能对某一行设置背景颜色或背景图片C、不能对一个单元格设置背景颜色或背景图片D、可以对表格、行、单元格分别设置背景颜色或背景图片
考题
在PowerPoint中,下列说法正确的是()。A、 通过背景命令只能为一张幻灯片添加背景B、 通过背景命令只能为所有幻灯片添加背景C、 通过背景命令既可以为一张幻灯片添加背景也可以为所有添加背景D、 以上说法都不对
考题
晨曦同学做了一个多图层的FLASH动画,她把第一层作为背景,但在播放动画的过程中,却一直没有出现背景,请问她出错的原因可能是()。A、背景层上面添加了遮罩层B、其它图层的内容太多,挡住了背景C、没有在背景层的最后一帧上插入帧D、将背景层隐藏了
考题
单选题下列关于表格颜色的设置说法正确的是()。A
只能给表格设置背景颜色不能设置背景图片B
不能对某一行设置背景颜色或背景图片C
不能对一个单元格设置背景颜色或背景图片D
可以对表格、行、单元格分别设置背景颜色或背景图片
考题
单选题在PowerPoint中,下列说法正确的是()。A
通过背景命令只能为一张幻灯片添加背景B
通过背景命令只能为所有幻灯片添加背景C
通过背景命令既可以为一张幻灯片添加背景也可以为所有添加背景D
以上说法都不对
考题
单选题晨曦同学做了一个多图层的FLASH动画,她把第一层作为背景,但在播放动画的过程中,却一直没有出现背景,请问她出错的原因可能是()。A
背景层上面添加了遮罩层B
其它图层的内容太多,挡住了背景C
没有在背景层的最后一帧上插入帧D
将背景层隐藏了
考题
单选题“徐悲鸿先生在国画、油画、素描方面,都有很高的造诣,尤以画奔马、雄狮和晨鸡著名。”这一背景材料是()A
知识背景B
人物背景C
社会背景D
事物背景
热门标签
最新试卷
