2020年一级建造师《项目管理》考试共100题,分为单选题和多选题。小编为您整理建设工程项目成本管理5道练习题,附答案解析,供您备考练习。

1、施工成本按成本构成可分解为( )。【多选题】

A.人工费

B.材料费

C.施工机具使用费

D.企业管理费

E.税金

正确答案:A、B、C、D

答案解析:施工成本按成本构成可分解为人工费、材料费、施工机具使用费和企业管理费等。

2、关于施工成本计划编制的说法,正确的有( )。【多选题】

A.在编制施工成本支出计划时,无需考虑不可预见费

B.施工成本可分解为人工费、材料费、机械费、间接费和税金

C.编制施工成本计划可利用控制项目进度的网络进度计划

D.编制施工成本计划的关键是确立目标成本

E.按进度编制的施工成本计划可以用“时间一成本累积曲线”来表示

正确答案:C、D、E

答案解析:施工成本计划的编制以成本预测为基础,关键是确定目标成本;编制按工程进度的施工成本计划,通常可利用控制项目进度的网络图进一步扩充而得;可以用时间成本累积曲线表示。

3、项目经理部对竣工工程成本核算的目的是( )。【单选题】

A.考核项目管理绩效

B.寻求进一步降低成本的途径

C.考核企业经营效益

D.分析成本偏差的原因

正确答案:A

答案解析:对竣工工程的成本核算,应区分为竣工工程现场成本和竣工工程完全成本,分别由项目经理部和企业财务部门进行核算分析,其目的在于分别考核项目管理绩效和企业经营效益。

4、对大中型工程项目,按项目组成编制施工成本计划时,其总成本分解的顺序是( )。【单选题】

A.单项工程成本→单位工程成本→分部工程成本→分项工程成本

B.单位工程成本→单项工程成本→分部工程成本→分项工程成本

C.分项工程成本→分部工程成本→单位工程成本→单项工程成本

D.分部工程成本→分项工程成本→单项工程成本→单位工程成本

正确答案:A

答案解析:大中型工程项目通常是由若干单项工程构成的,而每个单项工程包括了多个单位工程,每个单位工程又是由若干个分部分项工程所构成,因此,首先要把项目总施工成本分解到单项工程和单位工程中,再进一步分解到分部工程和分项工程中。

5、下列关于施工图预算和施工预算的说法,错误的是( )。【单选题】

A.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的

B.施工预算的材料消耗量一般低于施工图预算的材料消耗量

C.施工预算是施工企业内部管理的一种文件,与发包人无直接关系

D.施工预算的用工量一般比施工图预算的用工量低

正确答案:A

答案解析:选项A,正确的表述应为“施工预算中的脚手架是根据施工方案确定的搭设方式和材料计算的”。

下面小编为大家准备了 一级建造师 的相关考题,供大家学习参考。

某公司项目部施工的桥梁基础工程,灌注桩混凝土强度为 C25 直径 1200mm,桩长 18m承台、桥台的位置如图所示 4-1 所示,承台的桩位编号如图 4-2 所示。

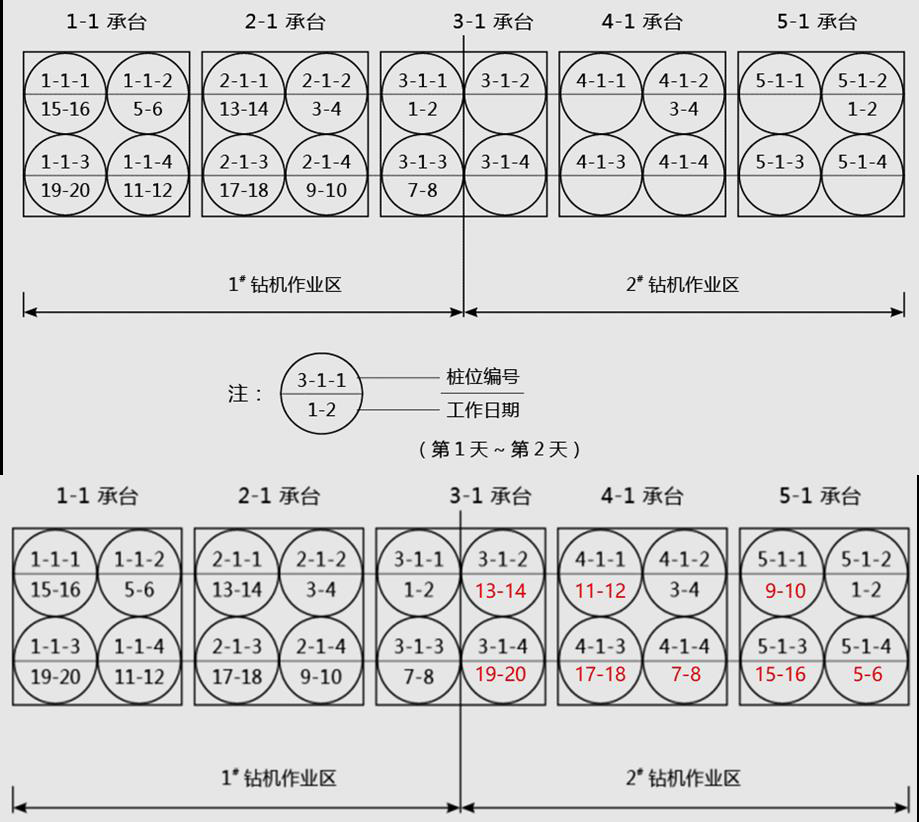

事件一:项目部依据工程地质条件,安排 4 台反循环钻机同时作业,钻机工作效率(1根桩/2d)。在前 12 天,完成了桥台的 24 根桩,后 20 天要完成 10 个承台的 40 根桩。承台施工前项目部对 4 台钻机作业划分了区域,见图 4-3。并提出要求:1. 每台钻机完成 10 根桩 2. 一座承台只能安排 1 台钻机作业,3. 同一承台两桩施工间隙为 2 天。
1#钻机工作进度安排及 2#钻机部分工作进度安排如图 4-3 所示

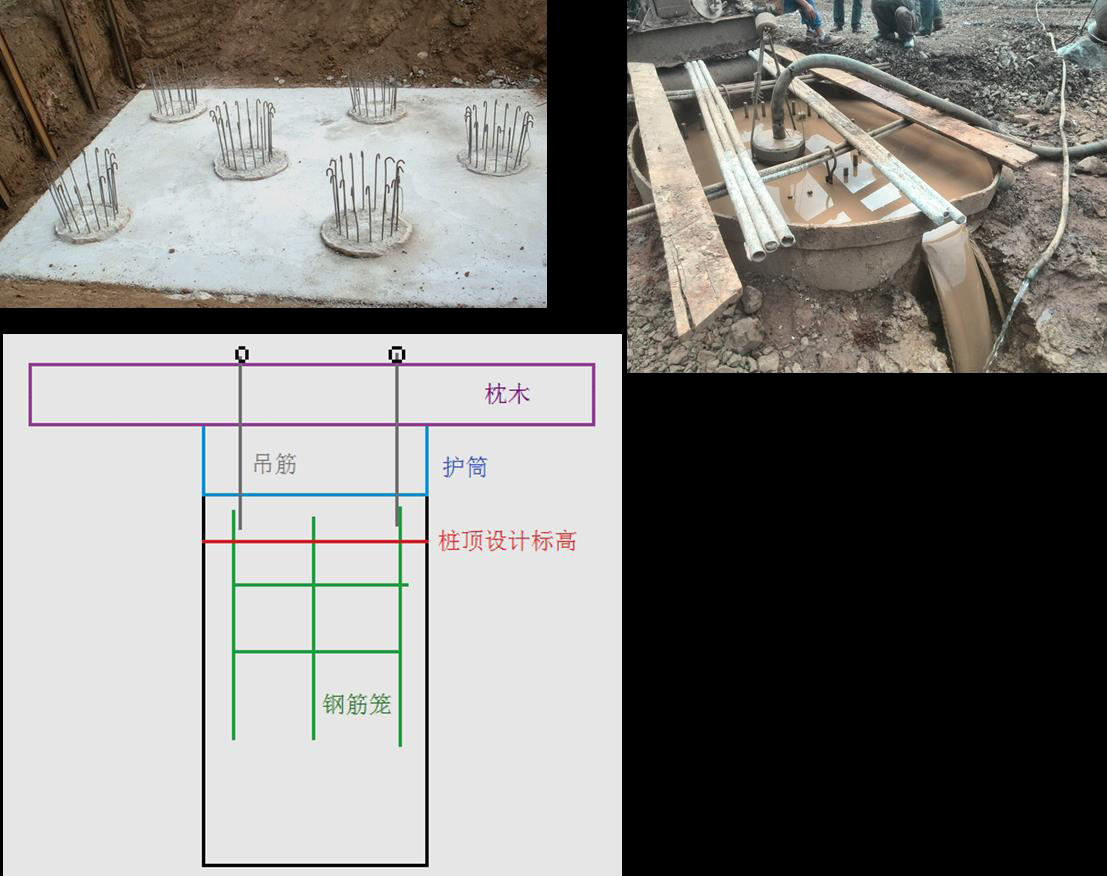

事件二:项目部对已加工好的钢筋笼做了相应标识,并且设置了桩顶定位吊环连接筋,钻机成孔、清孔后,监理工程师验收合格,立即组织吊车吊放钢筋笼和导管,导管底部距孔底 0.5m。

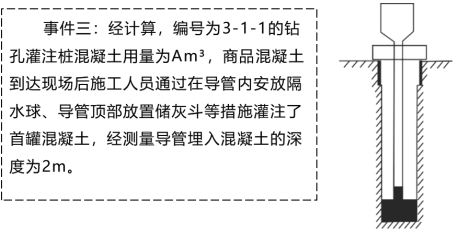

事件三:经计算,编号为 3-1-1 的钻孔灌注桩混凝土用量为 Am3,商品混凝土到达现场后施工人员通过在导管内安放隔水球、导管顶部放置储灰斗等措施灌注了首罐混凝土,经测量导管埋入混凝土的深度为 2m。

图 4-4 1#钻机、2#钻机工作进度安排示意图
【问题】
1. 事件一中补全 2#钻机工作区作业计划,用图 4-4 的形式表示。(将此图复制到答题卡上,在试卷上答题无效)

2. 钢筋笼标识应有哪些内容?
3. 事件二中吊放钢筋笼入口时桩顶高程定位连接筋长度如何确定,用计算公式(文字)表示。
4. 按照灌注桩施工技术要求,事件三中 A 值&首罐混凝土最小用量各为多少?
5. 混凝土灌注桩前项目部质检员对到达现场商品混凝土应做哪些工作?

答案:
解析:
1.

2.
桥梁名称、桩基编号、桩径、桩长、分节编号及长度、验收状态(验收人)。

3.

3.
定位连接筋长度为=护筒顶高程-设计桩顶高程-桩身钢筋预留长度+吊筋与钢筋笼主筋的搭接长度+垫木高度+吊环周长。
4.
A=π/4×1.22×(18+0.5)=20.9m3;
首罐混凝土用量=(2+0.5)x3.14x0.6~2=2.8m3。

5.
① 检查商品混凝土配合比报告单、出厂合格证、材料检测报告、开盘鉴定报告,确保混凝土质量合格。
② 核定商品混凝土车辆编号、混凝土标号及数量。
③ 现场检查混凝土塌落度,出现离析泌水应二次搅拌,二次搅拌后仍不满足要求,不得使用。

标记牌分为( )两大类。

A.跑道标记牌和滑行道标记牌
B.跑道标记牌和指令标记牌
C.指令标记牌和信息标记牌
D.信息标记牌和滑行道标记牌
答案:C
解析:
见《民航机场工程管理与实务》1D115033和《民用机场飞行区技术标准》MH 5001——2013 中6. 3. 2的规定。

贯彻执行建设工程质量法规和强制性标准,正确配置施工生产要素和采用科学管理的方法,实现工程项目预期的使用功能和质量标准。这是( )的共同责任。

A.建设工程参与各方

B.建设单位

C.设计单位

D.施工单位

正确答案:A
