2022年一级建造师《工程经济》每日一练(2022-02-24)

发布时间:2022-02-24


2022年一级建造师《工程经济》考试共80题,分为单选题和多选题。小编每天为您准备了5道每日一练题目(附答案解析),一步一步陪你备考,每一次练习的成功,都会淋漓尽致的反映在分数上。一起加油前行。


1、在企业有多种筹资方案和多种筹资方式时,通常应选择()的方法。【单选题】

A.综合资金成本最低

B.个别资金成本最低

C.个别资金成本最高而综合资金成本最低

D.个别资金成本最低而综合资金成本最高

正确答案:A

答案解析:企业有多种筹资方案且每一方案下又有多种筹资方式时,由于个别资金成本有高低差异时,需要计算综合资金成本,在不考虑其他因素的情况下,通常选择综合资金成本最低的方案。

2、承包人可以索赔的分部分项工程量清单费用中的人工费,包括( )。【多选题】

A.特殊恶劣气候导致的人员窝工费

B.功效降低的窝工费

C.设计变更导致的停工损失

D.承包人自有设备的折旧费

E.完成额外工作增加的人工费

正确答案:B、C、E

答案解析:承包人可以索赔的分部分项工程量清单费用(包括人工费、材料费、机械费),一定是非承包人责任+额外或超支部分。在选项中,A(特殊恶劣气候导致的人员窝工费)只索赔工期;D属于机械设备赔偿的范畴,不予考虑。

3、用实物量法编制施工图预算,其中一些费用的计算是根据当时当地建筑市场供求情况予以具体确定的,这些费用是()。【多选题】

A.利润

B.税金

C.措施费

D.规费

E.企业管理费

正确答案:A、E

答案解析:用实物量法编制施工图预算,对于企业管理费利润的计算则根据当时当地建筑市场供求情况予以具体确定。故选项AE正确。

4、国际工程投标总报价中,分包工程费包括分包价和( )。【单选题】

A.风险费

B.现场管理费

C.总包管理费和利润

D.总部管理费

正确答案:C

答案解析:国际工程投标总报价中,分包工程费包括分包报价、总包管理费和利润。

5、在采用贴息法计取利息时,贷款的实际利率()名义利率。【单选题】

A.低于

B.高于

C.等于或高于

D.等于或低于

正确答案:B

答案解析:贴现法是银行向企业发放贷款时,先从本金中扣除利息部分,而到期时借款企业则要偿还贷款全部本金的一种计息方法。采用这种方法,企业可利用的贷款额只有本金减去利息部分后的差额,因此贷款的实际利率高于名义利率。


下面小编为大家准备了 一级建造师 的相关考题,供大家学习参考。

关于施工生产安全事故报告及采取相应措施的说法,正确的是()。

A.事故发生后,事故现场有关人员应当立即报告当地负有安全生产监督管理职责的部门
B.道路交通事故自发生之日起30日内,事故造成的伤亡人数发生变化的,应当及时补报
C.发生生产安全事故后,施工单位应当保护事故现场,不得移动事故现场物件
D.较大以上事故,应当报告事故所造成的社会影响、政府有关领导和部门现场指挥等有关情况
答案:D
解析:
2020版教材P271 / 2019版教材P269
《生产安全事故报告和调查处理条例》规定,事故发生后,事故现场有关人员应当立即向本单位负责人报告;单位负责人接到报告后,应当于1小时内向事故发生地县级以上人民政府安全生产监督管理部门和负有安全生产监督管理职责的有关部门报告。情况紧急时,事故现场有关人员可以直接向事故发生地县级以上人民政府安全生产监督管理部门和负有安全生产监督管理职责的有关部门报告。自事故发生之日起30日内,事故造成的伤亡人数发生变化的,应当及时补报。道路交通事故、火灾事故自发生之日起7日内,事故造成的伤亡人数发生变化的,应当及时补报。《建设工程安全生产管理条例》进一步规定,发生生产安全事故后,施工单位应当采取措施防止事故扩大,保护事故现场。需要移动现场物品时,应当做出标记和书面记录,妥善保管有关证物。

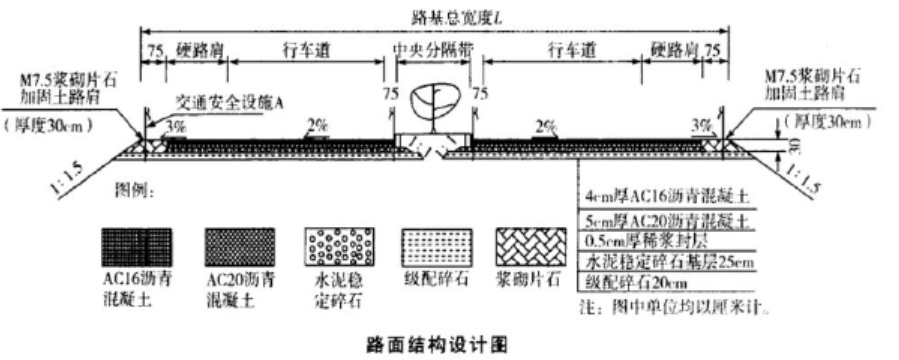

某施工单位承接了平原区一段长60.5km 的双向四车道新建高速公路路面施工。该高速公路设计车速为100km/h,全线均为填方路堤,平均填方高度1~2m。硬路肩宽3m,中央分隔带宽2m,单车道宽度3.75m,土路肩宽0.75m(采用M7.5 浆砌片石加固)。路面面层采用AC16 沥青混凝土,全线没有加宽与超高。行车道、硬路肩、路缘带均采用相同的路面结构尺寸,路面结构设计图如下图所示:



该项目实施过程中产生了如下事件:
事件一:施工单位将路段中间K25+000 右侧的弃土场硬化后,作为沥青混凝土拌和站场地,并配置了一套4000 型间歇式沥青混凝土拌和设备。该设备主要指标如下:每拌制一份料的重量Gi=4000kg,每份料的加料时间t1=15 秒,每份料的拌料时间t2=220 秒,每份成品料卸料时间t3=13 秒,时间利用系数KB=0.85。
事件二:基层施工完毕后,为了使沥青面层与基层结合良好,在基层上洒布了一层油。
洒油要求如下:
(1)油渗透入基层的深度宜不小于10mm,并能与基层联结成为一体。
(2)在基层碾压成型达到规定强度后,可洒铺油。油宜采用稀释沥青、煤沥青或乳化沥青。
(3)油必须洒布均匀,有花白遗漏应人工补洒,喷洒过量的立即撒布石屑或砂吸油。
(4)洒油施工后严禁一切车辆通行,直至上层施工。
事件三:针对基层的施工,施工单位在施工组织设计中做了详细要求,现摘录5 条技术要点如下:
(1)应在下承层施工质量检测合格后,开始摊铺上层结构层,采用两层连续摊铺时,下层质量出了问题时,上层应同时处理;
(2)分层摊铺时,应先将下承层顶面拉毛或采用凸块压路机碾压,再摊铺上层混合料。
(3)采用两台摊铺机并排摊铺时,两台摊铺机的型号及磨损程度宜相同。在施工期间,两台摊铺机的前后间距宜不大于10m,且两个施工段面纵向应有300?400mm 的重叠。
(4)气候炎热,干燥时碾压时含水率比最佳含水率降低0.5%?1.5%。
(5)对水泥稳定材料,因故中断时间大于3h 时,应设置横向接缝。摊铺时分两幅摊铺时,纵缝应斜接。
事件四:稀浆封层施工前,施工单位进行了充分的备料,包括:乳化沥青、粗细集料、水、石粉和添加剂。稀浆封层混合料的乳化沥青的用量应通过查阅规范确定,稀浆封层混合料的加水量应根据施工摊铺和易性,由现场经验确定。

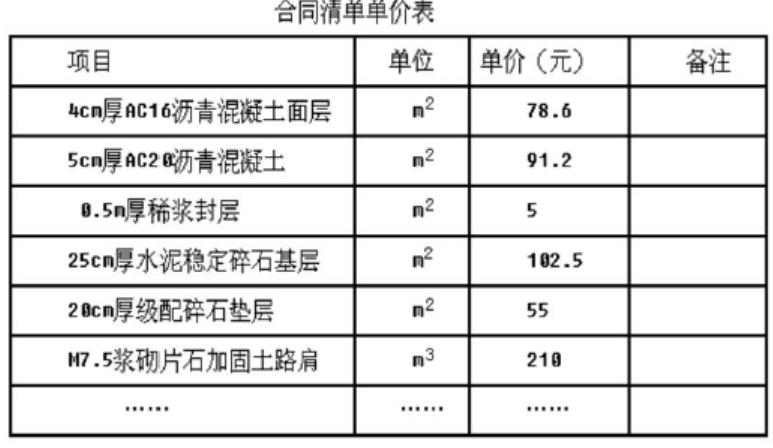

事件五:该工程采用清单计价,施工合同中的清单单价部分摘录如下表:



问题:
1.事件一中,计算沥青混凝土拌和设备的生产率(Qi)。(列出计算过程,结果保留两位小数点)
2.事件二中,施工单位洒油是什么功能层?改正洒油要求错误之处。
3.改正事件四中错误之处。
4.对事件三中的5 条技术要点逐条判断对错,并改正错误之处。
5.事件五中,计算该项目路面面层的合同造价(结果保留两位小数)。
6.图中交通安全设施A 的名称,并简述其作用。

答案:
解析:
1.n=3600/(t1+t2+t3)=3600/(15+220+13)=14.52 份;
Qi=nGjkB/1000=14.52×4000×0.85/1000=49.37(t/h)
2.透层。
(1)透层油渗透入基层的深度宜不小于5mm。
(2)在基层碾压成型后表面稍变干燥、但尚未硬化的情况下喷洒油。
3.稀浆封层混合料乳化沥青的用量应通过配合比设计确定,稀浆封层混合料的加水量应根据施工摊铺和易性,由稠度试验确定。
4.①第1 条正确。
②第2 条错误;正确做法:下承层是稳定细粒材料时,宜先将下承层顶面拉毛或采用凸块式压路机碾压,再摊铺上层混合料;下承层是稳定中、粗粒材料时,应先将下承层清理干净,并洒铺水泥净浆,再摊铺上层混合料。
③第3 条正确。
④第4 条错误。正确做法:气候炎热干燥时,碾压时的含水率可比最佳含水率增加0.5%?1.5%。
⑤第5 条错误。对水泥稳定材料,因故中断时间大于2h 时,应设置横向接缝。摊铺时分两幅摊铺时,纵缝应垂直相接。
5.AC16 沥青混凝土面层数量=(0.75+2×3.75+3)×2×60.5=1361.25m2AC16 沥青混凝土面层造价=1361.25×78.6=106994.25 元
6. 护栏;护栏的主要作用是防止失控车辆越过中央分隔带或在路侧比较危险的路段冲出路基,不致发生二次事故。同时,还具有吸收能量,减轻事故车辆及人员的损伤程度,以及诱导视线的作用。

大型汽轮发电机组轴系对轮中心找正时,应以( )为基准。

A.中压转子
B.低压转子
C.高压转子
D.电机转子
答案:B
解析:
教材P116
(2)在轴系对轮中心找正时,首先要以低压转子为基准;其次,对轮找中心通常都以全实缸、凝汽器灌水至模拟运行状态进行调整;再次,各对轮找中心时的开口和高低差要有预留值;最后,一般在各不同阶段要进行多次对轮中心的复查和找正。
