背景资料:某混合结构工程施工图纸如下所示,某施工企业投标并中标了该工程。

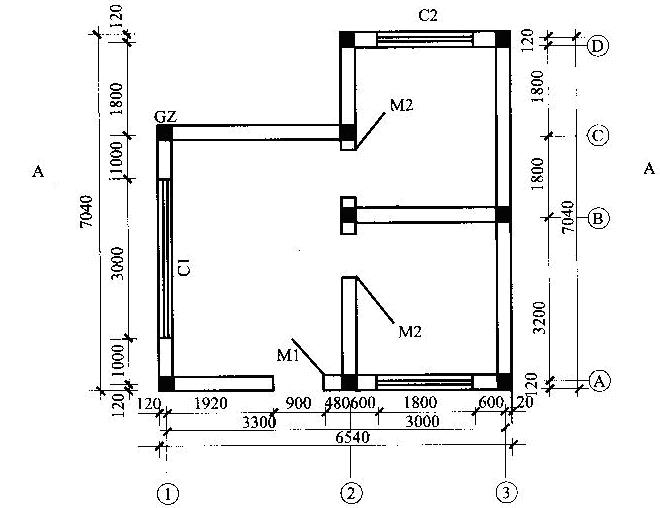

图3-25某工程平面图

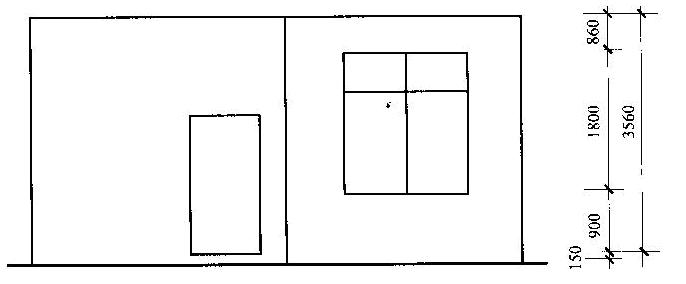

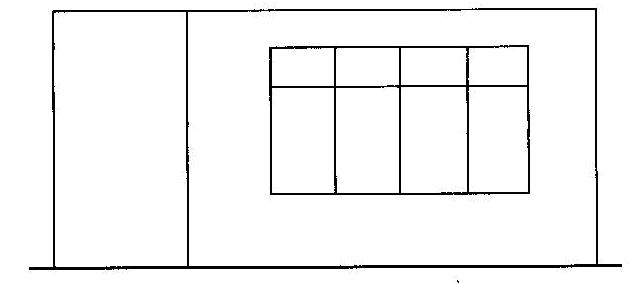

图3-26某工程正立面图

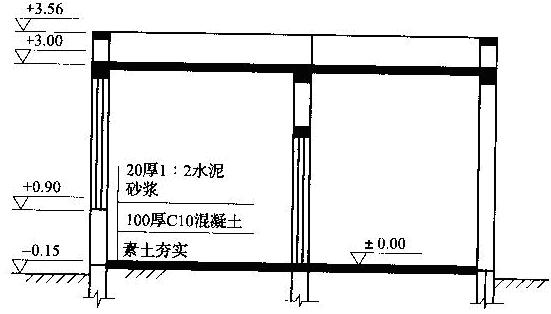

图3-27某工程侧立面图



图3-28某工程A-A剖面图



基础平面布置图1:100



板配筋图1:100



1-1
(1)说明:
1.材料:地圈梁,构造柱C20,其余梁,板混凝土;C25;钢筋:Ф-HPB235,Ф-HRB335,ФR-冷轧带助钢筋(CRB550);基础采用MU15承重实心砖,M10水泥砂浆;±0.00以上采用MU10承重实心砖,M7.5混合砂浆;女儿墙采用MU10承重实心砖,M5.0水泥砂浆。
2.凡未标注的现浇板钢筋均为ФR8@200。
3.图中未画出的板上部钢筋的架立钢筋为Ф6@150。
4.本图中未标注的结构板厚为100。
5.本图应配合建筑及设备专业图纸预留孔洞,不得事后打洞。
6.过梁根据墙厚及洞口净宽选用相对应类型的过梁,荷载级别除注明外均为2级。凡过梁与构造柱相交处,均将过梁改为现浇。
7.顶层沿240墙均设置圈梁(QL*)圈梁与其他现浇梁相遇时,圈梁钢筋伸入梁内500。
8.构造柱应锚入地圈梁中。



图3-29某工程基础平面布置图
(2)该工程为砖混结构,室外地坪标高为-0.150m,屋面混凝土板厚为100mm。

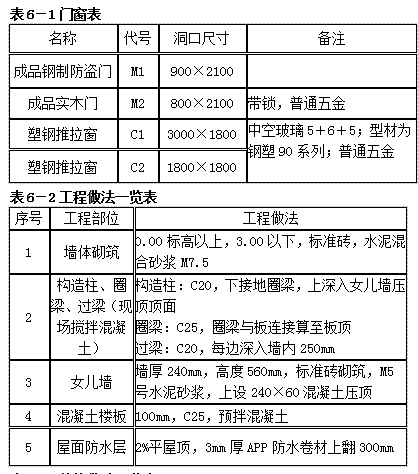

(3)门窗详表3-39,均不设门窗套。
图例说明:该工程为砖混结构,室外地坪标高为-0.150m,门窗详表6-1,均不设门窗套。工程做法、装饰做法详见表6-2、表6-3。
计算说明:门窗内墙侧面、顶面和窗底面均抹灰、刷乳胶漆,其乳胶漆计算宽度均按100mm计算,并入内墙面刷乳胶漆项目内。外墙贴块料工程中其门窗侧面、顶面和窗底面要计算,计算宽度均按150mm计算,归入零星项目。门洞侧壁不计算踢脚线。




<1>、根据以上背景资料以及现行国家标准《建设工程量清单计价规范》GB 50500、《房屋建筑与装饰工程工程量计算规范》GB 50854及其他相关文件的规定等,补充完成该房屋建筑与装饰工程分部分项工程和措施项目清单与计价表6-4,不考虑价格部分。(计算结果保留二位小数)
表6-4分部分项与单价措施项目清单与计价表



<2>、已知施工企业制定的基础土方施工方案为:基础土方为人工放坡开挖,工作面每边300mm;自素混凝土基础底面(也可理解为砖基础垫层下表面)开始放坡,坡度系数为0.33,原土不满足回填要求,全部考虑外运。计算挖基础沟槽土方的方案工程量。


参考答案

参考解析
解析:【1】计算过程:
(1)平整场地:(同首层建筑面积)(注意保温层厚度应计算建筑面积)
S=6.54×7.04-3.3×1.8+(6.54+7.04)×2×0.03=40.92m2
(2)挖基础沟槽土方
外墙中心线长:L=(6.3+6.8)×2=26.2m
内墙基槽净长线:L=(5-0.7)+(3-0.7)=6.6m
土方体积V=0.7×2×(26.2+6.6)=45.92m3
(3)室内回填土
(3.06×4.76+3.36×2.76+2.76×2.96)×(0.15-0.02-0.10)=0.96m3
(4)混凝土楼板
(3.06×4.76+3.36×2.76+2.76×2.96)×0.1=3.2m3
(5)地圈梁
外墙中心线长:L=(6.3+6.8)×2=26.2m
内墙净长线:L=(5-0.24)+(3-0.24)=7.52m
地圈梁体积:V=0.24×0.24×(26.2+7.52)=1.94m3
(6)屋面防水卷材
(6.54-0.24×2)×(5-0.24)+(3-0.24)×1.8+(6.54-0.24×2+7.04-0.24×2)×2×0.3=41.39m2
(7)水泥砂浆地面
S=3.06×4.76+3.36×2.76+2.76×2.96=32.01m2
(8)内墙面刷涂料(在抹灰面的基础上考虑侧壁面积,不扣除踢脚线。)
内墙面抹灰S=(15.64+12.24+11.44)×2.9-(0.9×2.1+0.8×2.1×4+3.0×1.8+1.8×1.8×2)=39.32×2.9-20.49=93.54m2
其中:3.06×2+4.76×2=15.64m,2.76×2+2.96×2=11.44m,3.36×2+2.76×2=12.24m
内墙面涂料S=93.54+(0.9+2.1×2+0.8×2×2+2.1×4×2+3×2+1.8×2+1.8×4×2)×0.10=49.1×0.1+93.54=98.4m2(特别注意:由于题干信息给出乳胶漆计算宽度按100mm计算,且内墙按照门窗洞口全厚度范围内喷涂考虑,因此实际计算宽度应该用100mm×2,外墙按照半个洞口厚度计算,即100mm。)
(9)天棚抹灰
S=3.06×4.76+3.36×+2.76+2.76×2.96=32.01m2
(10)综合脚手架
S=建筑面积=40.92m2
(11)垂直运输
S=建筑面积=40.92m2
表6-4分部分项与单价措施项目清单与计价表



说明:建筑物的檐口高度是指设计室外地坪至檐口滴水的高度(平屋顶系指屋面板底高度),突出主体建筑物屋顶的电梯机房、楼梯出口间、水箱间、瞭望塔、排烟机房等不计入檐口高度。

【2】外墙中心线长:L=(6.3+6.8)×2=26.2m
内墙基槽净长线:L=(5-0.7-0.3×2)+(3-0.7-0.3×2)=5.4m
考虑工作面和放坡后,挖沟槽的方案工程量:V=(0.7+0.3×2+0.33×2)×2×(26.2+5.4)=123.87m3
更多 “背景资料:某混合结构工程施工图纸如下所示,某施工企业投标并中标了该工程。 图3-25某工程平面图 图3-26某工程正立面图 图3-27某工程侧立面图 图3-28某工程A-A剖面图 基础平面布置图1:100 板配筋图1:100 1-1 (1)说明: 1.材料:地圈梁,构造柱C20,其余梁,板混凝土;C25;钢筋:Ф-HPB235,Ф-HRB335,ФR-冷轧带助钢筋(CRB550);基础采用MU15承重实心砖,M10水泥砂浆;±0.00以上采用MU10承重实心砖,M7.5混合砂浆;女儿墙采用MU10承重实心砖,M5.0水泥砂浆。 2.凡未标注的现浇板钢筋均为ФR8@200。 3.图中未画出的板上部钢筋的架立钢筋为Ф6@150。 4.本图中未标注的结构板厚为100。 5.本图应配合建筑及设备专业图纸预留孔洞,不得事后打洞。 6.过梁根据墙厚及洞口净宽选用相对应类型的过梁,荷载级别除注明外均为2级。凡过梁与构造柱相交处,均将过梁改为现浇。 7.顶层沿240墙均设置圈梁(QL*)圈梁与其他现浇梁相遇时,圈梁钢筋伸入梁内500。 8.构造柱应锚入地圈梁中。 图3-29某工程基础平面布置图 (2)该工程为砖混结构,室外地坪标高为-0.150m,屋面混凝土板厚为100mm。 (3)门窗详表3-39,均不设门窗套。 图例说明:该工程为砖混结构,室外地坪标高为-0.150m,门窗详表6-1,均不设门窗套。工程做法、装饰做法详见表6-2、表6-3。 计算说明:门窗内墙侧面、顶面和窗底面均抹灰、刷乳胶漆,其乳胶漆计算宽度均按100mm计算,并入内墙面刷乳胶漆项目内。外墙贴块料工程中其门窗侧面、顶面和窗底面要计算,计算宽度均按150mm计算,归入零星项目。门洞侧壁不计算踢脚线。 、根据以上背景资料以及现行国家标准《建设工程量清单计价规范》GB 50500、《房屋建筑与装饰工程工程量计算规范》GB 50854及其他相关文件的规定等,补充完成该房屋建筑与装饰工程分部分项工程和措施项目清单与计价表6-4,不考虑价格部分。(计算结果保留二位小数) 表6-4分部分项与单价措施项目清单与计价表 、已知施工企业制定的基础土方施工方案为:基础土方为人工放坡开挖,工作面每边300mm;自素混凝土基础底面(也可理解为砖基础垫层下表面)开始放坡,坡度系数为0.33,原土不满足回填要求,全部考虑外运。计算挖基础沟槽土方的方案工程量。” 相关考题
考题 某施工企业投标某工程并中标,签定施工合同。施工合同中对施工企业竣工日期的提前奖励和延期罚款额度都非常大,故此,本工程的施工项目部重新拟定了一个施工计划如下表,并绘制对应的施工进度计划网络图,并经监理工程师确认。试画出双代号网络图,并计算网络时间参数。

考题 试题三【背景资料】某招标项目招标控制价210 万元。投标须知前附表部分内容如下: 某施工单位决定参与某工程的投标。施工网络计划如下:(相应的工期30 周,报价200万元) 招标文件规定:评标采用“经评审的最低投标价法”,工期不得超过30 周,施工单位自报工 期在30 周基础上,每提前1 周,其总报价降低4 万元作为经评审的报价。 【问题】 1.投标须知前附表的内容有哪些不妥?为什么? 2.为争取中标,该施工单位投标报价和工期各为多少? 3.评标价为多少?该施工单位如果中标,签约合同价为多少?

考题 某建设工程于5月21日进行了图纸会审,并形成了图纸会审纪要,各参加单位签字盖章。该文件属于施工文件档案中的()。A、 工程质量控制资料 B、 工程施工技术管理资料 C、 工程准备阶段资料 D、 工程设计变更记录资料

考题 某建设工程施工进度计划如下图所示(时间单位:天),则该计划的计算工期是( )天。 A、20 B、21 C、23 D、25

考题 某建设工程施工项目招标文件要求中标人提交履约担保,中标人拒绝提交,则应( )。A.视为撤销投标 B.视为撤回投标 C.视为中标无效 D.视为放弃中标项目

考题 某建设工程施工进度计划如下图所示(时间单位:天),则该计划的计算工期是( )天。 A.20 B.21 C.23 D.25

考题 某土方工程施工资料如下表所示,则该工程的费用偏差和进度偏差分别为()。 A.-11000,35000 B.46000,35000 C.46000,-11000 D.35000,-11000

考题 某集团公司施工总承包某新建铁路某标段工程。该工程设计标准时速160km/h,为有砟轨道的客货共线。工程内容包括路基、桥涵、隧道工程,不包括轨道、铺架、“四电”和站房工程。隧道为单线隧道。岐山1号隧道为III级围岩,岐山2号隧道为IV级围岩。主要结构物位置及隧道中心里程如下图所示。 问题 1.根据背景资料,合理划分该标段工程的施工工区并给出施工范围。 2.根据背景资料,合理配备顺河特大桥所在工区的施工队伍。 3.根据背景资料,分别给出岐山1号、2号隧道的掘进方案。 4.岐山2号隧道施工需要投入哪些主要机械设备? 5.针对背景资料,给出岐山1号隧道施工流程。

考题 背景资料 某集团公司施工总承包某新建铁路某标段工程。该工程设计标准时速160km/h,为有砟轨道的客货共线。工程内容包括路基、桥涵、隧道工程,不包括轨道、铺架、“四电”和站房工程。隧道为单线隧道。岐山1号隧道为Ⅲ级围岩,岐山2号隧道为Ⅳ级围岩。主要结构物位置及隧道中心里程如下图所示。 问题 1.根据背景资料,合理划分该标段工程的施工工区并给出施工范围。 2.根据背景资料,合理配备顺河特大桥所在工区的施工队伍。 3.根据背景资料,分别给出岐山1号、2号隧道的掘进方案。 4.岐山2号隧道施工需要投入哪些主要机械设备? 5.针对背景资料,给出岐山1号隧道施工流程。

考题   背景资料   某施工单位接受邀请,按照参加投标预备会→进行现场考察→编制投标文件的程序参加了一净直径7.Om、深650m立井井筒的施工招标活动,并中标。   该工程施工中发生了以下事件:   (1)工程进行到第2个月时又新进了一批水泥,施工单位首次组织材料员、工程技术人员对该批水泥进行进场联合验收,合格后用于工程施工。   (2)在现浇钢筋混凝土井壁施工过程中,施工单位按照绑扎钢筋→施工单位自检→浇注混凝土的程序组织施工。   (3)在完成500m井筒工程后,施工单位对其进行全面质量检查,结果如下表所示:(4)该井筒工程施工完成后采用的竣工验收程序见下框图: 指出事件(2)施工程序的不妥之处,并陈述理由。

考题   背景资料   某施工单位接受邀请,按照参加投标预备会→进行现场考察→编制投标文件的程序参加了一净直径7.Om、深650m立井井筒的施工招标活动,并中标。   该工程施工中发生了以下事件:   (1)工程进行到第2个月时又新进了一批水泥,施工单位首次组织材料员、工程技术人员对该批水泥进行进场联合验收,合格后用于工程施工。   (2)在现浇钢筋混凝土井壁施工过程中,施工单位按照绑扎钢筋→施工单位自检→浇注混凝土的程序组织施工。   (3)在完成500m井筒工程后,施工单位对其进行全面质量检查,结果如下表所示:(4)该井筒工程施工完成后采用的竣工验收程序见下框图: 指出投标程序中所存在的问题并予以纠正。

考题   背景资料   某施工单位接受邀请,按照参加投标预备会→进行现场考察→编制投标文件的程序参加了一净直径7.Om、深650m立井井筒的施工招标活动,并中标。   该工程施工中发生了以下事件:   (1)工程进行到第2个月时又新进了一批水泥,施工单位首次组织材料员、工程技术人员对该批水泥进行进场联合验收,合格后用于工程施工。   (2)在现浇钢筋混凝土井壁施工过程中,施工单位按照绑扎钢筋→施工单位自检→浇注混凝土的程序组织施工。   (3)在完成500m井筒工程后,施工单位对其进行全面质量检查,结果如下表所示:(4)该井筒工程施工完成后采用的竣工验收程序见下框图: 根据事件(3),采用排列图分析方法判断影响工程质量的主要因素、次要因素和一般因素

考题   背景资料   某施工单位接受邀请,按照参加投标预备会→进行现场考察→编制投标文件的程序参加了一净直径7.Om、深650m立井井筒的施工招标活动,并中标。   该工程施工中发生了以下事件:   (1)工程进行到第2个月时又新进了一批水泥,施工单位首次组织材料员、工程技术人员对该批水泥进行进场联合验收,合格后用于工程施工。   (2)在现浇钢筋混凝土井壁施工过程中,施工单位按照绑扎钢筋→施工单位自检→浇注混凝土的程序组织施工。   (3)在完成500m井筒工程后,施工单位对其进行全面质量检查,结果如下表所示:(4)该井筒工程施工完成后采用的竣工验收程序见下框图: 指出上述竣工验收程序框图中的问题,并画出正确的程序框图。

考题   背景资料   某施工单位接受邀请,按照参加投标预备会→进行现场考察→编制投标文件的程序参加了一净直径7.Om、深650m立井井筒的施工招标活动,并中标。   该工程施工中发生了以下事件:   (1)工程进行到第2个月时又新进了一批水泥,施工单位首次组织材料员、工程技术人员对该批水泥进行进场联合验收,合格后用于工程施工。   (2)在现浇钢筋混凝土井壁施工过程中,施工单位按照绑扎钢筋→施工单位自检→浇注混凝土的程序组织施工。   (3)在完成500m井筒工程后,施工单位对其进行全面质量检查,结果如下表所示:(4)该井筒工程施工完成后采用的竣工验收程序见下框图: 指出事件(1)所存在的问题并说明正确做法。

考题 背景资料:某工程生活给水管道 施工过程中,国家颁布的《建筑给水 排 水及采暖工程施工质量验收规范》已过 了实施日期。施工图纸上标注的是旧的 施工验收规范( 《采暖与卫生工程施工 及验收规范》 ) 。施工单位的技术人 员按照 图纸要求, 布臵了生活给水管 道的冲洗, 并根据施工验收规范的要求, 填写了 “ 出 水口水质与进水口基本一 致, ” 的记录,但现场监理不予签字认 可。 请根据背景资料完成以下题目。 施工记录中“冲洗试验合格”的结论可信。

考题 【背景材料】某中标工程已完成全部的分部分项工程,并组织了自检。施工单位质量管理部门对该工程施工质量控制资料核查。桩基检测,应由()单位出具《桩基检测报告))。A、施工单位B、检测单位C、桩基单位D、监理单位

考题 背景资料:某工程生活给水管道 施工过程中,国家颁布的《建筑给水 排 水及采暖工程施工质量验收规范》已过 了实施日期。施工图纸上标注的是旧的 施工验收规范( 《采暖与卫生工程施工 及验收规范》 ) 。施工单位的技术人 员按照 图纸要求, 布臵了生活给水管 道的冲洗, 并根据施工验收规范的要求, 填写了 “ 出 水口水质与进水口基本一 致, ” 的记录,但现场监理不予签字认 可。 请根据背景资料完成以下题目。 监理的做法是无理的。()

考题 背景资料:某机电安装公司施工 任务虽已经饱满,但投标工程利润丰 厚, 为让企业超负荷运转,决定投标。在核 对工程量清单时,发现工程量清单中 的 工程量小于图纸的工程量,但及时做了 正确处理。中标后签订合同时,明确了 分包的范围 ( 工程设备由业主供货 ) 。开 工后,由于工程设备供货延误,影响了 承 包方和分包方的正常施工。 该项目 经理部重点加强了材料成本的控制,因 而取得 了较好的经济效益。 请根据背 景资料完成以下题目。前期阶段的投标决策应在买投标人资格预审资料时完成。

考题 背景资料:某施工单位通过公开 招标方式中标了某外资企业一新建的 大 型机电安装工程项目,并与业主签订了 施工总承包合同。事件一:投标人在投 标阶段, 根据招标文件所提供的施工图 纸核对工程量清单,发现招标人提供的 工 程量清单中的工程量与招标图纸存在 较大差异。 事件二: 虽然本招标工程 风险大, 但由于某施工单位目前施工任 务严重不足, 因此在投标决策上采用了 风险标的投 标策略。事件三:合同规定 机电设备安装采用现行国家标准,但业 主在施工阶段 提出要采用国外标准, 由于国外标准比国内标准要求高,因此 施工单位及时提出 了索赔要求。 请根 据背景资料完成以下题目。影响投标决策的主管因素有:技术实力、经济实力、管理实力、()A、社会交际实力B、企业社会地位C、人际关系D、业绩信誉实力

考题 背景资料:某施工单位通过公开 招标方式中标了某外资企业一新建的 大 型机电安装工程项目,并与业主签订了 施工总承包合同。事件一:投标人在投 标阶段, 根据招标文件所提供的施工图 纸核对工程量清单,发现招标人提供的 工 程量清单中的工程量与招标图纸存在 较大差异。 事件二: 虽然本招标工程 风险大, 但由于某施工单位目前施工任 务严重不足, 因此在投标决策上采用了 风险标的投 标策略。事件三:合同规定 机电设备安装采用现行国家标准,但业 主在施工阶段 提出要采用国外标准, 由于国外标准比国内标准要求高,因此 施工单位及时提出 了索赔要求。 请根 据背景资料完成以下题目。项目及管理模式的变化不影响项目本质,因此不可作为索赔原因。

考题 背景资料:某工程生活给水管道 施工过程中,国家颁布的《建筑给水 排 水及采暖工程施工质量验收规范》已过 了实施日期。施工图纸上标注的是旧的 施工验收规范( 《采暖与卫生工程施工 及验收规范》 ) 。施工单位的技术人 员按照 图纸要求, 布臵了生活给水管 道的冲洗, 并根据施工验收规范的要求, 填写了 “ 出 水口水质与进水口基本一 致, ” 的记录,但现场监理不予签字认 可。 请根据背景资料完成以下题目。 规范中的强制性条文必须执行。

考题 背景资料:某施工单位通过公开 招标方式中标了某外资企业一新建的 大 型机电安装工程项目,并与业主签订了 施工总承包合同。事件一:投标人在投 标阶段, 根据招标文件所提供的施工图 纸核对工程量清单,发现招标人提供的 工 程量清单中的工程量与招标图纸存在 较大差异。 事件二: 虽然本招标工程 风险大, 但由于某施工单位目前施工任 务严重不足, 因此在投标决策上采用了 风险标的投 标策略。事件三:合同规定 机电设备安装采用现行国家标准,但业 主在施工阶段 提出要采用国外标准, 由于国外标准比国内标准要求高,因此 施工单位及时提出 了索赔要求。 请根 据背景资料完成以下题目。对招标文件中所列的工程量清单进行审核时,应看招标单位是否允许对工程量清单内所列的工程量误差进行调整决定审核办法。

考题 某工程施工招标时,招标人在投标有效期满后向某投标人发出了中标通知,关于该中标通知说法正确的是()。A、该招标人未及时通知投标人,应为新要约B、该中标通知到达该投标人后,为有效的承诺C、该招标人未及时通知投标人的,该中标通知为有效的承诺D、该中标通知为要约邀请

考题 某工程施工招标时,招标人在投标有效期满后向某投标人发出了中标通知,该中标通知()。A、该投标人未及时通知招标人,应为新要约B、该中标通知到达该投标人后,为有效的承诺C、该投标人未及时通知招标人的,该中标通知为有效的承诺D、该中标通知为要约邀请

考题 单选题背景资料:某施工单位通过公开 招标方式中标了某外资企业一新建的 大 型机电安装工程项目,并与业主签订了 施工总承包合同。事件一:投标人在投 标阶段, 根据招标文件所提供的施工图 纸核对工程量清单,发现招标人提供的 工 程量清单中的工程量与招标图纸存在 较大差异。 事件二: 虽然本招标工程 风险大, 但由于某施工单位目前施工任 务严重不足, 因此在投标决策上采用了 风险标的投 标策略。事件三:合同规定 机电设备安装采用现行国家标准,但业 主在施工阶段 提出要采用国外标准, 由于国外标准比国内标准要求高,因此 施工单位及时提出 了索赔要求。 请根 据背景资料完成以下题目。影响投标决策的主管因素有:技术实力、经济实力、管理实力、()A 社会交际实力B 企业社会地位C 人际关系D 业绩信誉实力

考题 判断题背景资料:某施工单位通过公开 招标方式中标了某外资企业一新建的 大 型机电安装工程项目,并与业主签订了 施工总承包合同。事件一:投标人在投 标阶段, 根据招标文件所提供的施工图 纸核对工程量清单,发现招标人提供的 工 程量清单中的工程量与招标图纸存在 较大差异。 事件二: 虽然本招标工程 风险大, 但由于某施工单位目前施工任 务严重不足, 因此在投标决策上采用了 风险标的投 标策略。事件三:合同规定 机电设备安装采用现行国家标准,但业 主在施工阶段 提出要采用国外标准, 由于国外标准比国内标准要求高,因此 施工单位及时提出 了索赔要求。 请根 据背景资料完成以下题目。发现项目有较大误差时,可以利用调整项目单价的方法进行解决。A 对B 错

考题 单选题【背景材料】某中标工程已完成全部的分部分项工程,并组织了自检。施工单位质量管理部门对该工程施工质量控制资料核查。桩基检测,应由()单位出具《桩基检测报告))。A 施工单位B 检测单位C 桩基单位D 监理单位

考题 问答题某平原明渠工程施工招标。该工程施工方法属于通用技术,十分简单,施工条件良好。参加投标的单位共6家。按照评标标准,对各投标人的评审结果如表所示。根据评标标准,综合得分最高者为中标人。 该项目的评标标准是否妥当?为什么?
